Die Material-Zeitleiste ist eine visuelle Darstellung der Verfügbarkeit und Auslastung deines Inventars über einen bestimmten Zeitraum. Du kannst die Zeitleiste entweder im category Materialmodul oder im Reiter Material deines Projekts aufrufen.
So öffnest du eine Material-Zeitleiste:
- Öffne den Reiter Material eines Projekts oder gehe zum Modul category Materialien.
- Wähle einen physischen einzelnen Artikel oder eine virtuelle/physische Kombination aus.
- Klicke auf watch_later "Zeitleiste öffnen", um deine Materialien in der Zeitleiste anzuzeigen.
Zeitleistenfarben im Dunkelmodus sind jetzt verfügbar!
Die Material-Zeitleiste verstehen
Name des Materials: Dieser Balken zeigt den Namen des ausgewählten Materials an. Zusätzlich siehst du hier die verfügbare oder nicht verfügbare Menge, wenn das gesamte Material bereits für Projekte eingeplant ist. So erhältst du einen Überblick über die Verfügbarkeit deines Materials, wenn alle laufenden Projekte zukünftig bestätigt würden.

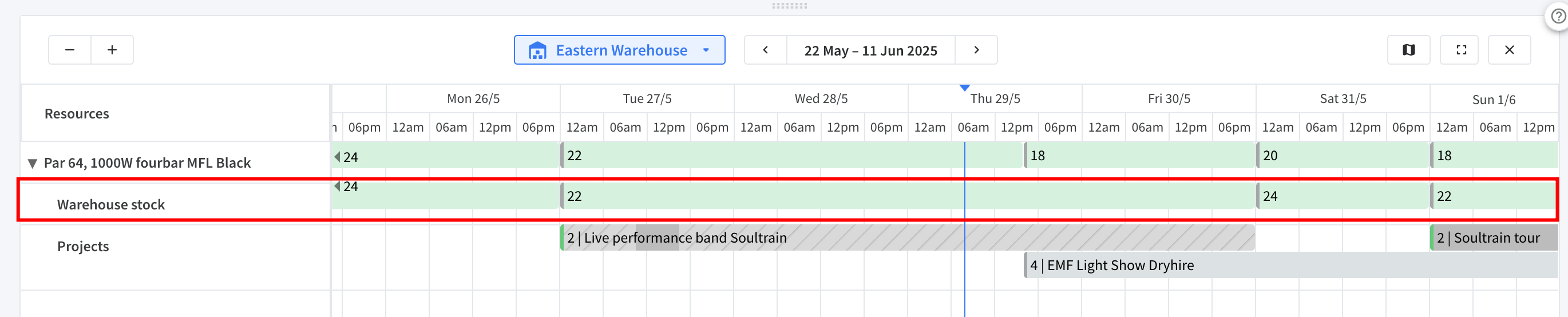

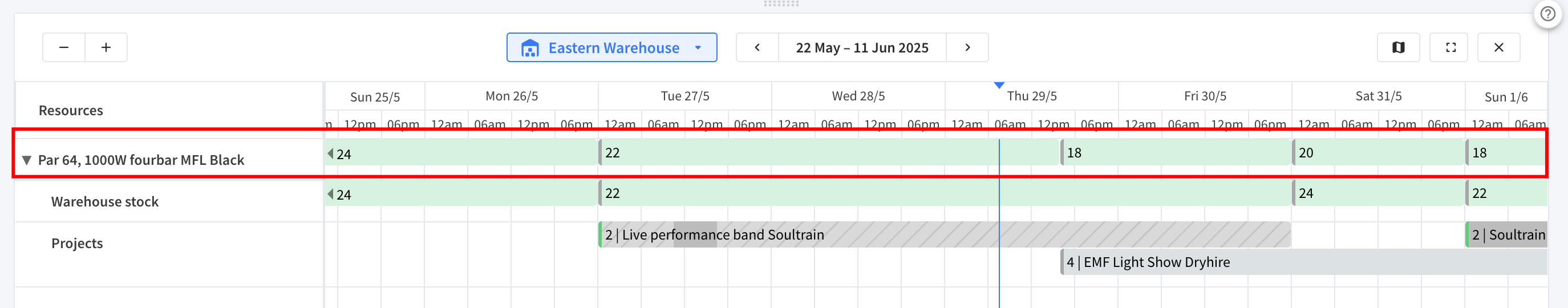

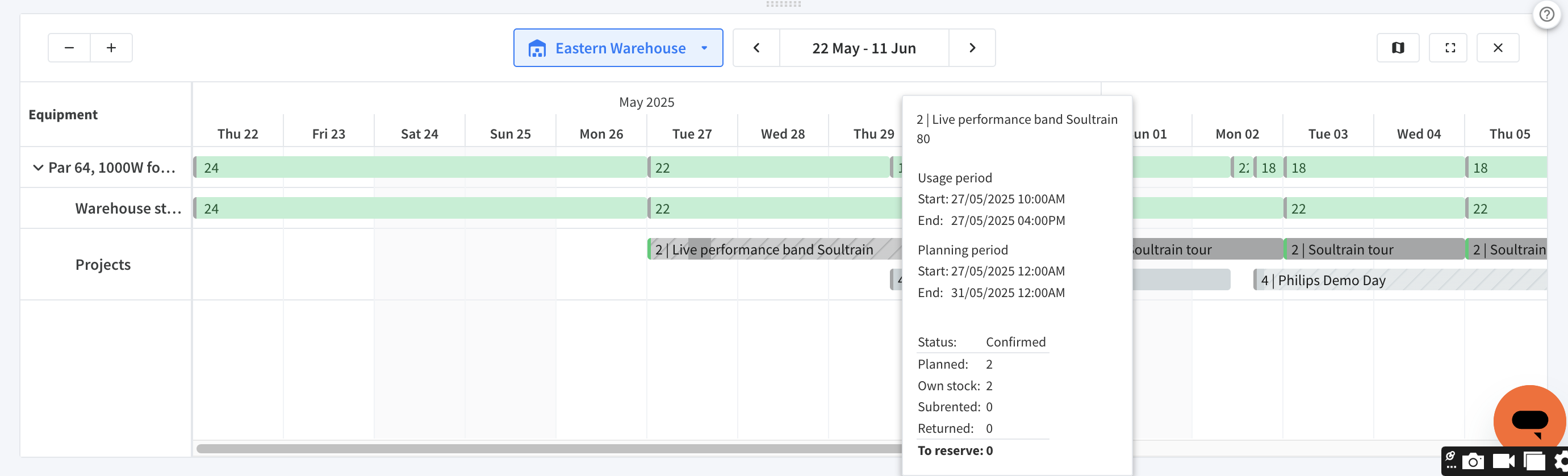

Im folgenden Screenshot siehst du ein Beispiel: Die Menge sinkt von 22 auf 18 genau in dem Moment, in dem das Projekt EMF Light Show Dryhire beginnt. Die 4 Materialeinheiten, die in diesem Projekt eingeplant sind, wurden noch nicht reserviert, die Menge wird aber dennoch reduziert, um eine realistische Vorschau der zukünftigen Verfügbarkeit zu zeigen.
Lagerbestand: Dieser Balken stellt die Gesamtverfügbarkeit des ausgewählten Materials dar, ohne dabei Zumietungen zu berücksichtigen. Die angezeigte Menge umfasst nur Material, das in einem Projekt tatsächlich reserviert wurde.

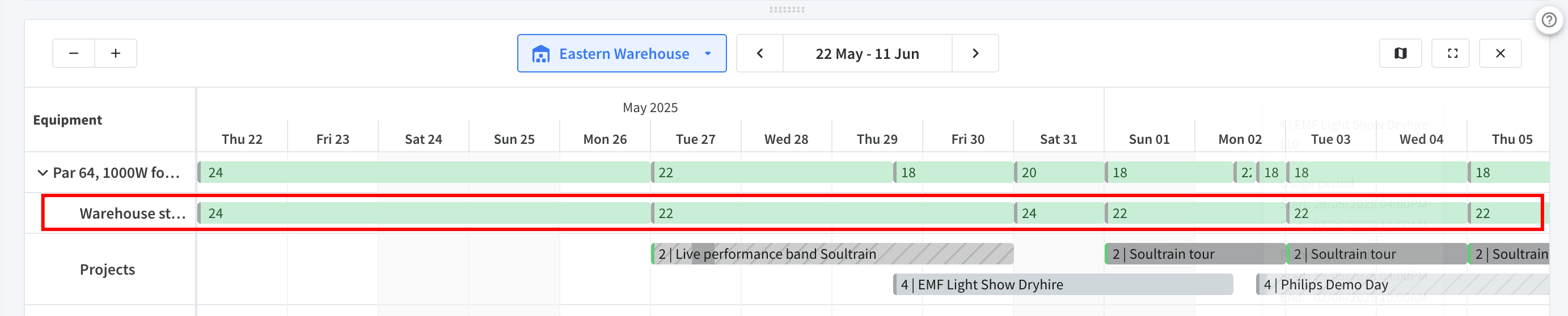

Das lässt sich im selben Screenshot erkennen: Die Menge bleibt bei 22, auch wenn das Projekt EMF Light Show Dryhire beginnt. Das liegt daran, dass das Material in diesem Projekt zwar eingeplant, aber nicht reserviert wurde. Daher verringert sich der Bestand im Lager nicht.

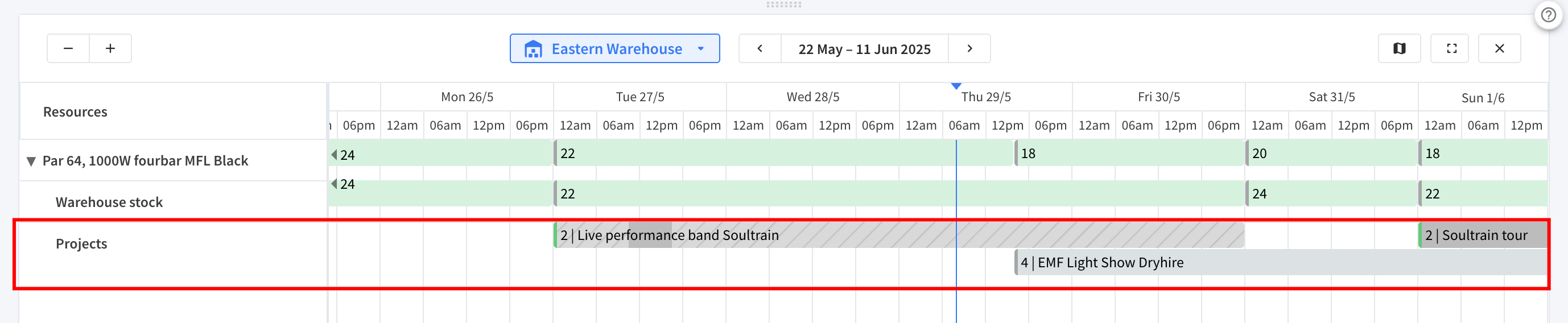

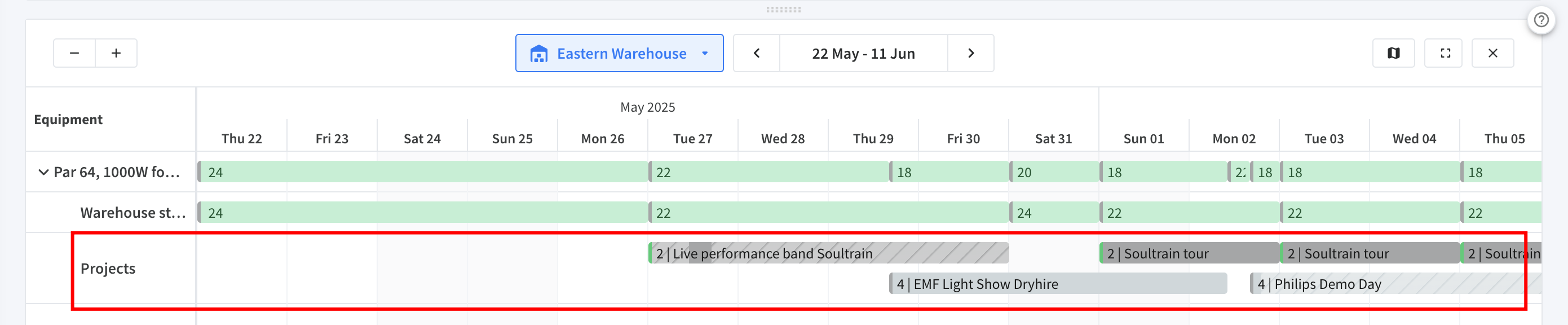

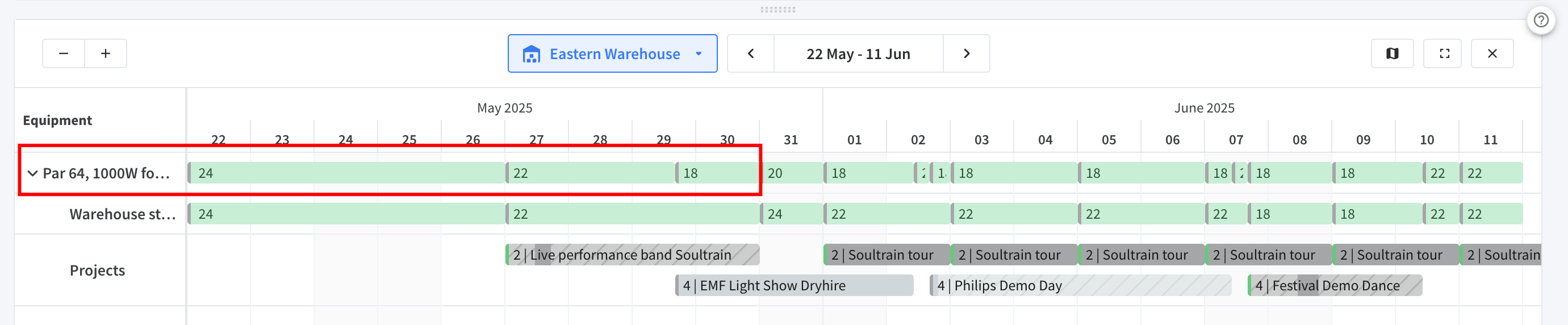

Projekte: Diese Zeile zeigt dir alle Projekte, in denen du das Material innerhalb des jeweiligen Zeitraums eingeplant hast.

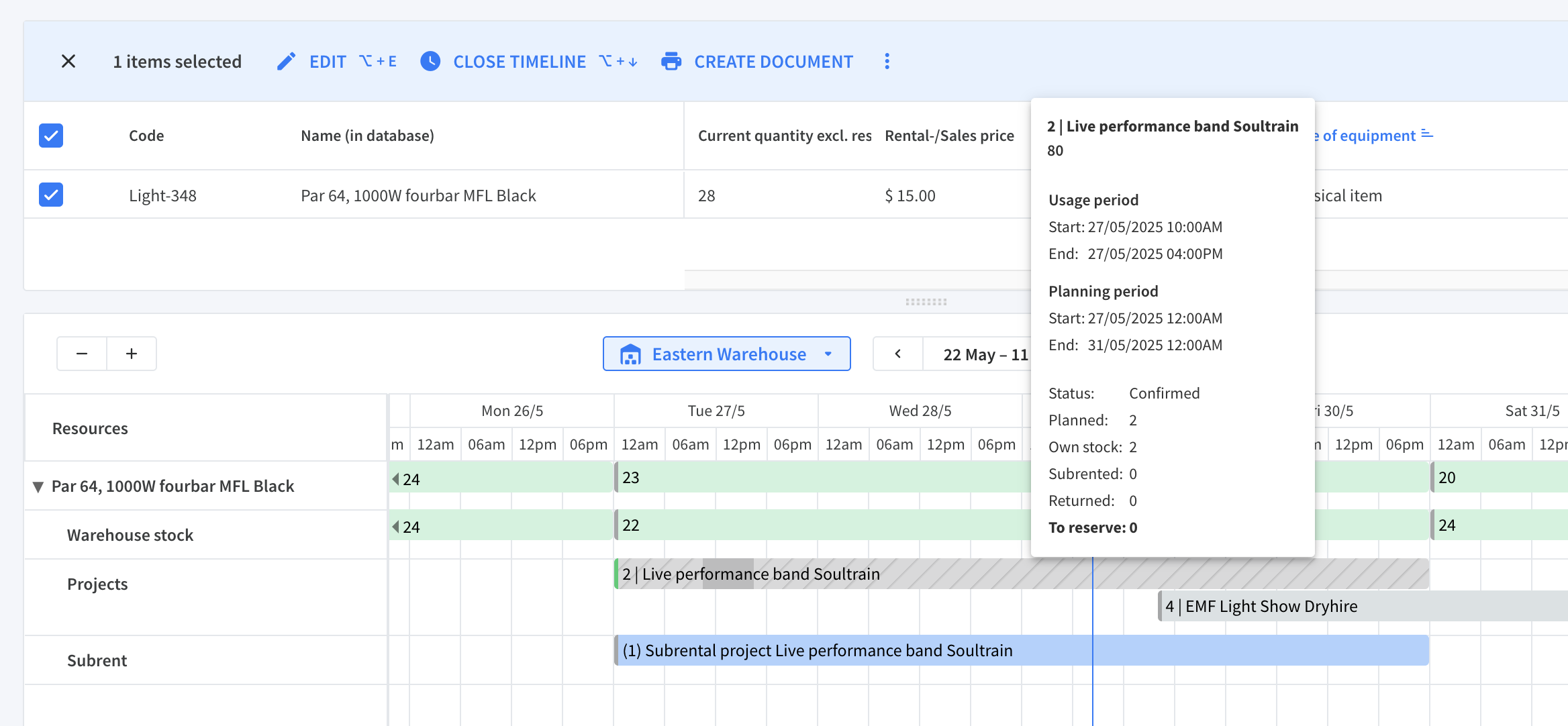

Achte auf die zwei unterschiedlichen Farbtöne beim Projekt Live Performance Band. Der schraffierte Bereich stellt den Planungszeitraum dar, während die durchgezogene Farbe den Gebrauchszeitraum des Projekts zeigt.

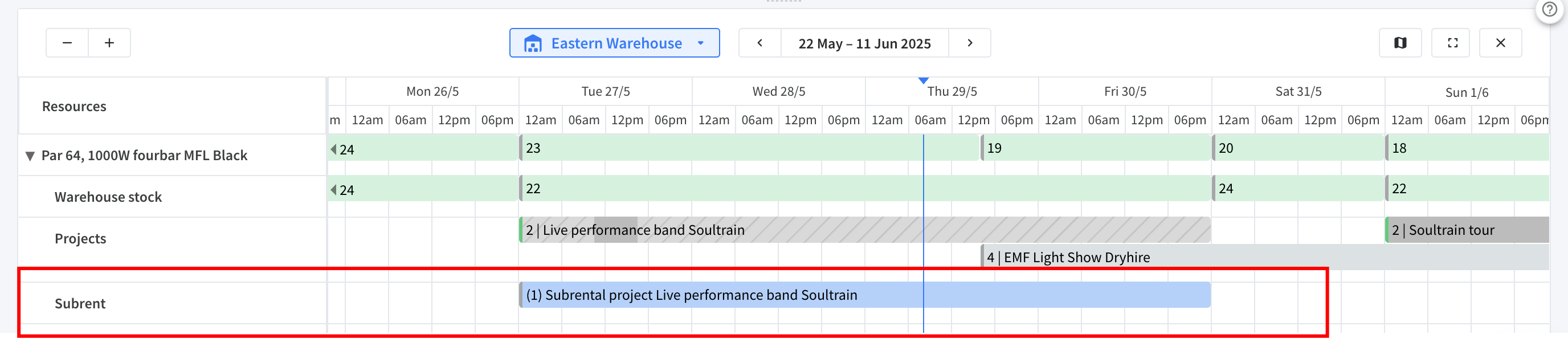

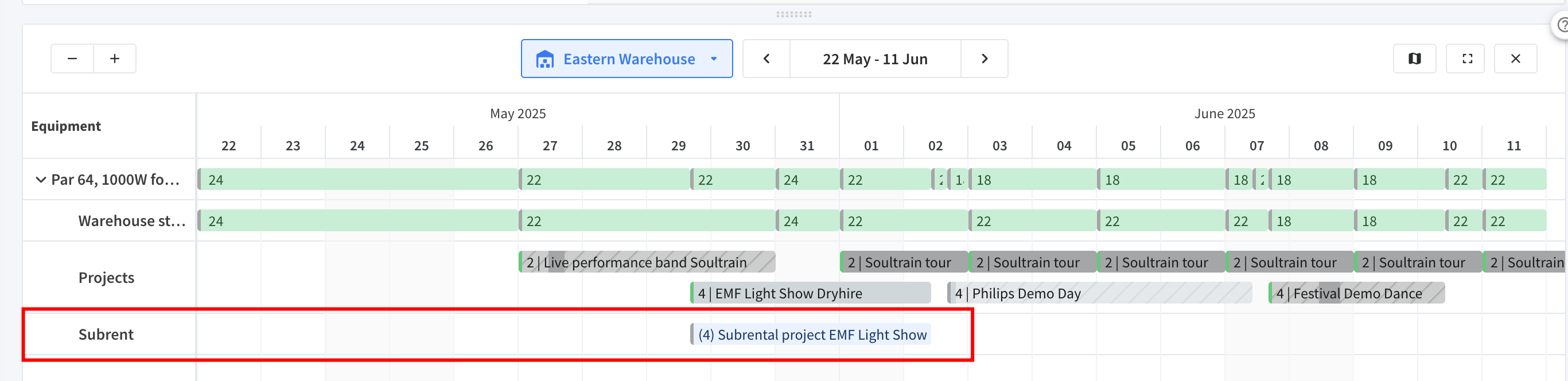

Zumietungen: Wenn du diesen Artikel zugemietet hast, wird dies in der Material-Zeitleiste als blauer Balken angezeigt.
Der Projektstatus beeinflusst die Reservierungen innerhalb eines Projekts. Weitere Informationen findest du in diesem Artikel.
Farblegende
As Wie du in der Zeitleiste sehen kannst, werden alle Daten durch farblich codierte Balken dargestellt. Jede Farbe steht für eine bestimmte Aktion oder einen Status des Materials und die Zahl zeigt die Menge dieses Materials an. Wähle den Button aus, um die Legende aufzurufen.
Hellmodus | Dunkelmodus | Status | Beschreibung |
Projekt in Option | Der Projektstatus ist ausstehend, das Material ist noch nicht automatisch reserviert. | ||
Projekt ist noch nicht vollständig reserviert | Nicht das gesamte für dieses Projekt eingeplante Material ist vollständig reserviert. | ||
Projekt ist vollständig reserviert | Das gesamte für dieses Projekt eingeplante Material ist vollständig reserviert. | ||
Aktuell geöffnetes Projekt |
Aktuelles Projekt des ausgewählten Materials. Nur in der Zeitleiste im Reiter Material eines Projekts sichtbar. | ||
Bestätigte Zumietung |
Das ausgewählte Material wird zugemietet und der Status der Zumietung ist bestätigt. | ||
Zumietung in Option |
Das ausgewählte Material wird zugemietet und der Status der Zumietung ist ausstehend. | ||
Reparatur | Das Material befindet sich gerade in Reparatur. Die Zahl gibt die Menge an, die sich in Reparatur befindet. | ||
Raum für neue Projekte | Das Material ist verfügbar und kann für ein neues Projekt gebucht werden. | ||
Alle Materialien geplant | Das gesamte Material ist eingeplant und dieser Artikel ist nicht mehr im Lager verfügbar. Wenn daher ein Projekt mit diesem Artikel erstellt wird, entsteht ein Mangel. | ||
Überbuchte Materialien |
Im Lager ist nicht genügend Material vorhanden, sodass es zu einem Mangel gekommen ist. | ||
Bestandszunahme | Der Lagerbestand hat sich erhöht. Die Zahl gibt an, wie viele Artikel hinzugefügt wurden. | ||
Bestandsreduzierung |
Der Lagerbestand hat sich verringert. Die Zahl gibt an, wie viele Artikel vom Bestand abgezogen wurden. | ||
Nicht mitgezählt | Bestandsänderungen, die nicht tatsächlich aus dem Lager ausgebucht wurden und daher nicht in der Bestandsberechnung berücksichtigt werden. | ||
Planungszeitraum (Projekt) | Wenn ein Projekt einen Planungszeitraum hat, wird dieser in der Projektzeitleiste als Kreuzschraffur dargestellt. |
