La línea de tiempo en la pestaña Equipo de tus proyectos ofrece información valiosa sobre la disponibilidad de equipos. Muestra datos de inventario de los artículos seleccionados en barras clasificadas por colores.

Para abrir la línea de tiempo de equipo:

  1. Ve a la pestaña Equipo de un proyecto o al módulo category Equipo.
  2. Selecciona un equipo físico individual o una combinación virtual/física.
  3. Haz clic en el icono watch_later "Abrir línea de tiempo" para ver tu equipamiento en la línea de tiempo.

equipment timeline.gif

Al pasar el cursor sobre cualquier barra codificada por colores, aparecerá una nota que te mostrará más detalles sobre el equipamiento.

Screenshot_2023-05-25_at_10.37.52.pngProyecto pendiente: El estado del proyecto está pendiente, el equipamiento aún no está reservado automáticamente.

Screenshot_2023-05-25_at_10.44.42.pngProyecto no reservado completamente: No se ha reservado la cantidad del equipo completamente de esta línea.

Screenshot_2023-05-25_at_10.48.03.pngProyecto reservado completamente: La cantidad de equipamiento de esta línea está reservada completamente.

Screenshot_2023-05-25_at_10.49.06.pngProyecto abierto actualmente: Si la línea de tiempo de un elemento está abierta en un proyecto, se mostrará el proyecto actualmente abierto en esta línea.

Screenshot_2023-05-25_at_10.50.13.pngRealquiler confirmado: El realquiler de este equipamiento está confirmado.

Screenshot_2023-05-25_at_10.51.11.pngRealquiler pendiente: El realquiler está creado, pero aún no está confirmado.

Screenshot_2023-05-25_at_10.53.06.pngReparación: El equipo está en reparación y no está disponible para ser planificado o utilizado en un proyecto.

Screenshot_2023-05-25_at_10.54.13.pngEspacio disponible para nuevos proyectos: El número muestra la cantidad de equipos disponibles en el almacén.

Screenshot_2023-05-25_at_10.55.18.pngTodo el equipo planificado: Todo el equipo está planificado y este artículo ya no está disponible en el almacén. Por lo tanto, si se crea un proyecto con este artículo, habrá escasez.

Screenshot_2023-05-25_at_10.56.25.pngEquipo sobre-reservado: No hay suficiente equipo en los almacenes, por lo tanto, se ha creado una escasez.

Screenshot_2023-05-25_at_10.57.19.pngAumento de stock: El stock del almacén ha aumentado. El número indica cuántos artículos se han agregado al stock.

Screenshot_2023-05-25_at_10.58.54.pngDisminución de stock: El stock del almacén ha disminuido. El número indica cuánto ha sido la reducción de artículos en el stock.

Screenshot_2023-05-25_at_10.59.55.pngNo se tiene en cuenta: Los cambios de stock que no están realmente reservados en la reserva del almacén y, por lo tanto, no se tienen en cuenta en el cálculo del stock.

Screenshot_2023-05-25_at_11.00.56.pngPeríodo de planificación: Si el período de planificación es más largo que el período de uso, esto resaltará en la línea de tiempo. Puede ayudar a resolver la escasez ajustando el período de planificación.

También puedes acceder a una lista completa de significados de colores haciendo clic en Screenshot_2023-05-25_at_09.44.48.png el botón en la parte superior derecha de la línea de tiempo.

Barras de la línea de tiempo del equipo

De arriba a abajo, las barras en la línea de tiempo del equipo son:

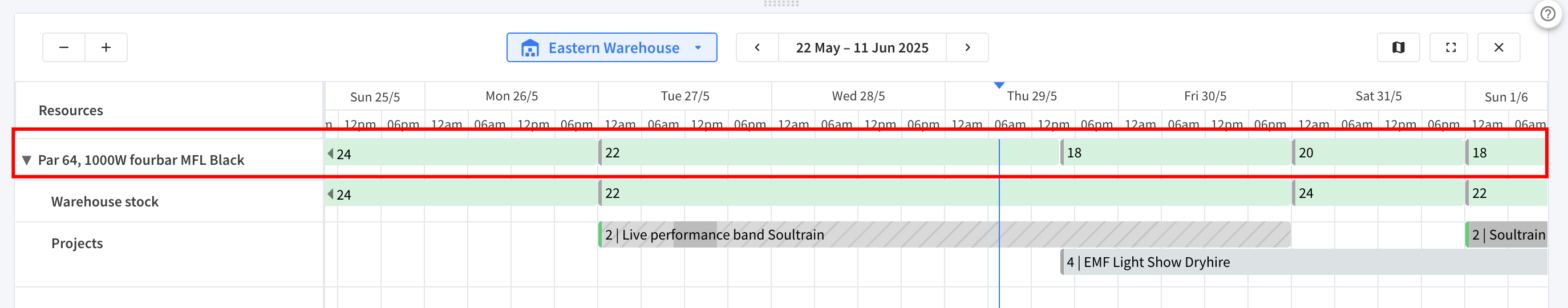

Nombre del equipo: Esta barra superior muestra la cantidad de un artículo que está (o no) disponible después de la planificación. El realquiler también se tienen en cuenta para esta cantidad. Verás una barra roja cuando hayas planeado más de lo que tienes disponible.

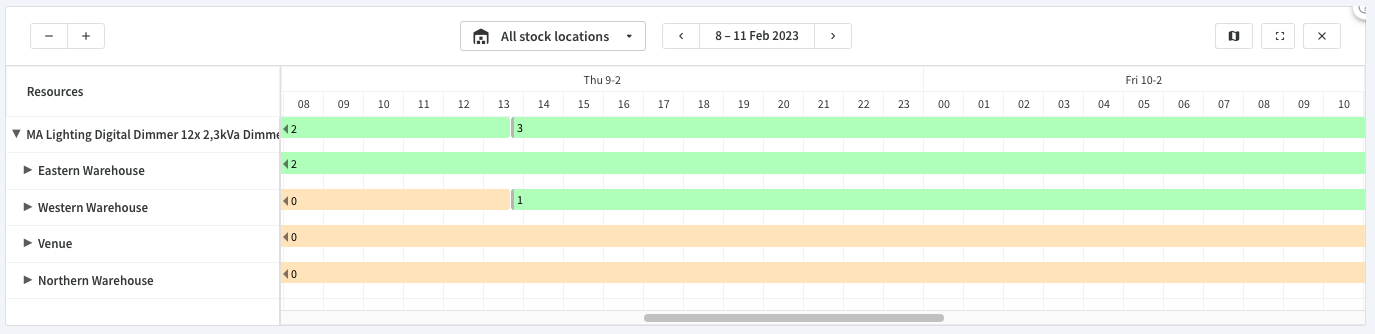

Screenshot 2023-08-29 at 17.01.02.png

Inventario del almacén: Esta barra te muestra cuánto equipo tienes disponible en tu inventario de almacén (excluyendo cualquier realquiler). Si el equipo está reservado para un proyecto, este número disminuirá.

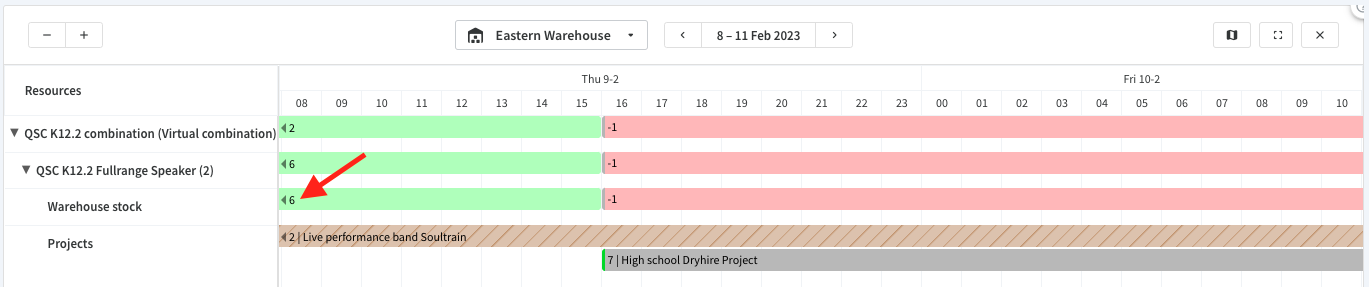

Screenshot 2023-08-29 at 16.58.29.png

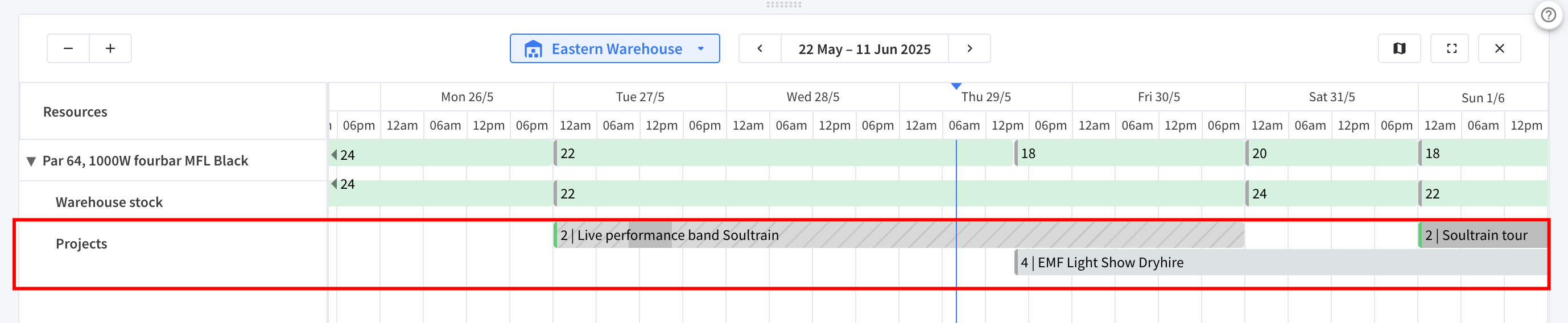

Proyectos: La línea de proyectos te muestra todos los proyectos en los que has planeado el equipo específico dentro del marco de tiempo respectivo.

La barra marrón es el proyecto actual abierto; las barras grises de varios tonos y contornos son otros proyectos en los que se ha planeado el equipo. El número en la barra indica la cantidad de equipo planeado para ese proyecto.

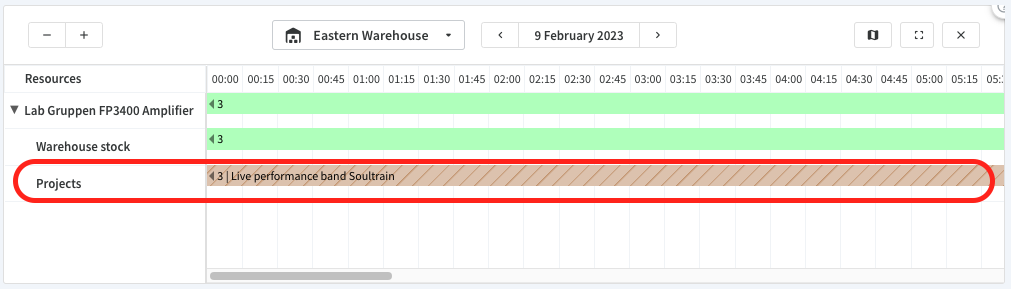

Screenshot 2023-08-29 at 17.10.04.png

Realquiler

Planificación de Equipos Pro

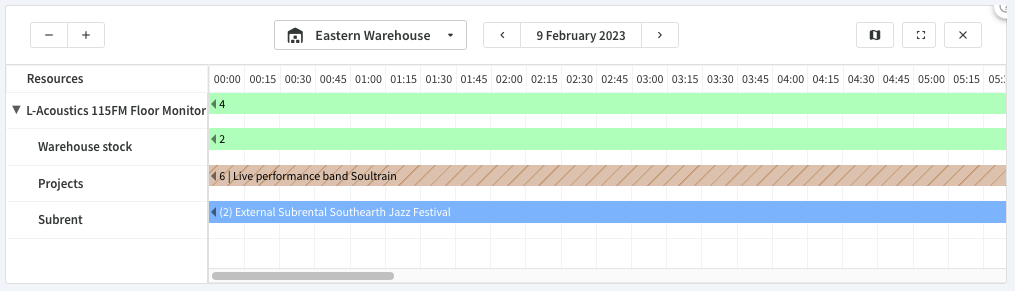

Si has realquilado este artículo, se mostrará en la línea de tiempo del equipo como una barra azul.

Screenshot 2023-08-29 at 17.08.00.png
