Con la actualización de los Horarios de equipo, incluido en un proyecto, puede tener sus propios periodos de planificación y de uso. En este artículo, utilizamos la gira europea de un grupo de música para mostrar cómo asignar tiempos específicos a cada artículo, enviar la información de la gira al almacén e imprimir un albarán de embalaje cada vez que el equipo sale o se devuelve.
Antes de empezar
Cada artículo sigue el periodo de planificación y el de uso predeterminados del proyecto hasta que le asignes uno diferente. Solo tienes que cambiar aquellas partidas que se desvíen. Para más información, lee nuestro artículo acerca de la actualización de los Horarios de equipo.
Cada elemento de tiempo está vinculado a una entrada del calendario del proyecto. Puedes crear una nueva entrada directamente desde la propia línea del equipo. Consulta nuestro artículo sobre el calendario de tu proyecto para más información.
Para imprimir un albarán por cada lista de embalaje, necesitas una plantilla de documento del tipo Albarán. Añade la plantilla predeterminada desde la biblioteca de plantillas en el módulo settingsConfiguración > Comunicación > Plantillas de documentos.
AV Nerds suministra el equipo para The Velvet Owls, un grupo de música que se embarca en una gira europea de nueve días. La gira comienza con dos días de ensayos en Ámsterdam e incluye una actuación en un festival en París. El equipo completo no es necesario durante toda la gira.
El backline, los micrófonos y los cables viajan con el grupo durante toda la gira.
Solo se necesita un pequeño equipo de sonido para la sala de ensayos durante los pases en Ámsterdam.
Asimismo, únicamente se necesitan cuatro cabezas móviles para la actuación en el festival de París.
AAV Nerds planifica todo esto en un mismo proyecto. El calendario incluye las siguientes entradas:
Periodo de planificación |
2 de noviembre de 2026, 07:00 a 11 de noviembre de 2026, 12:00. El predeterminado para todos los artículos. |
Periodo de uso |
2 de noviembre de 2026, 09:00 a 10 de noviembre de 2026, 23:00. El predeterminado para todos los artículos. |
Ensayos en Ámsterdam |
2 de noviembre de 2026, 10:00 a 3 de noviembre de 2026, 22:00. |
Actuación festival de París |
8 de noviembre de 2026, 14:00 a 9 de noviembre de 2026, 23:30. |

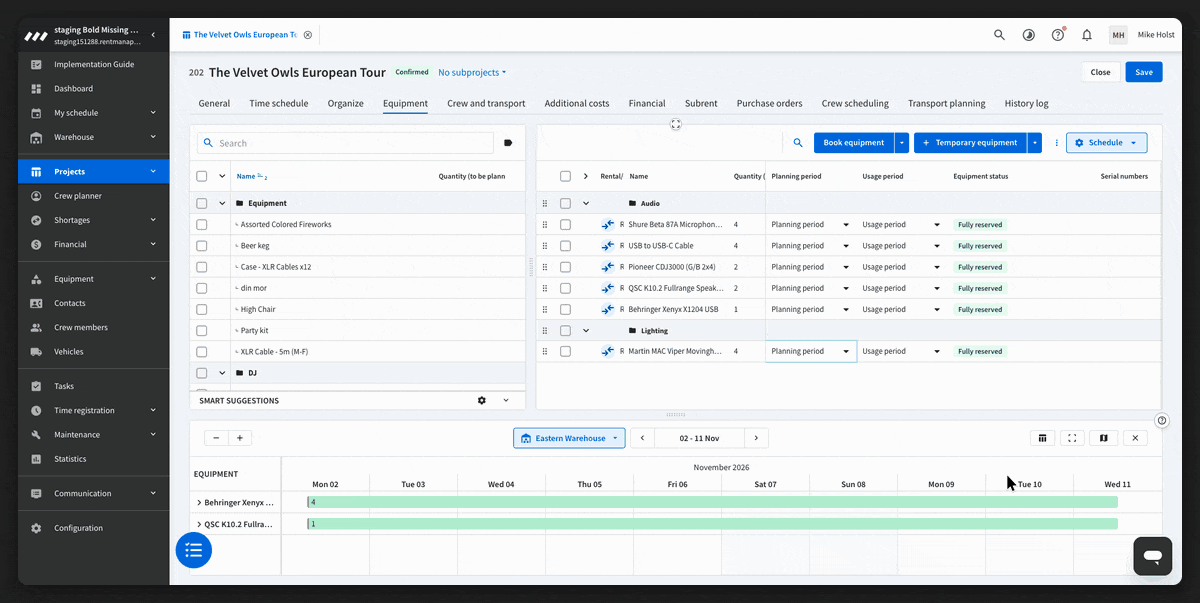

Asigna un horario específico a cada artículo
Las cabezas móviles solo son necesarias para la actuación en el festival de París. AV Nerds crea un nuevo horario para la actuación a partir de la lista de equipo y vincula las cabezas móviles a él.
Dirígete a la pestaña Equipo del proyecto.
Haz doble clic en la celda Periodo de planificación del artículo.
Haz clic en Añadir nuevo horario.
Introduce un nombre, como «Actuación festival de París».
Introduce la fecha y hora de inicio en Desde.
Introduce la fecha y hora de fin en Hasta.
Haz clic en Añadir horario.
Haz doble clic en la celda Periodo de usos del artículo.
Selecciona el horario que has creado.
Haz clic en Confirmar para volver a calcular el factor.
Haz clic en Guardar.
El nuevo horario se añade en la pestaña Cronograma del proyecto, por lo que también puedes seleccionarlo para otros artículos. La línea de tiempo situada debajo de la lista de equipo muestra que las cabezas móviles ahora solo están reservadas del 8 al 9 de noviembre y están disponibles para otros proyectos durante el resto de la gira.
Cuando modificas el periodo de uso de un artículo, Rentman te pregunta si quieres recalcular el factor. Haz clic en Confirmar para calcular el precio del artículo en función de su propio periodo de uso, o en Cancelar para mantener el factor actual.

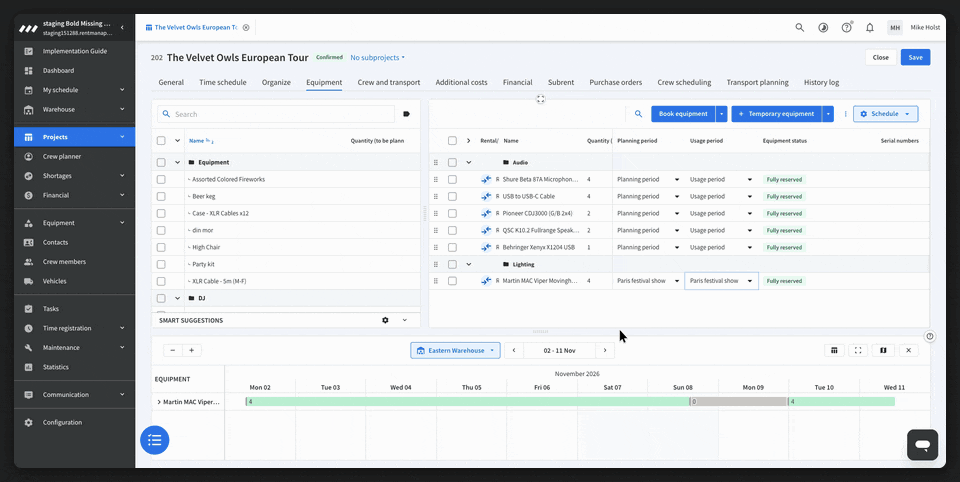

Configura un horario en varios artículos a la vez
El equipo de sonido para ensayos consta de varios componentes que tienen todos la misma duración. AV Nerds los selecciona todos a la vez y los vincula a los ensayos en una sola operación.
Dirígete a la pestaña Equipo del proyecto.
Selecciona los artículos que quieres cambiar.
Haz clic en Editar en la barra azul.
Haz clic en el campo Periodo de planificación y selecciona una entrada, como «Ensayos en Ámsterdam».
Haz clic en el campo Periodo de uso y selecciona un horario.
Haz clic en Guardar.
Haz clic en Confirmar para volver a calcular el factor.
Haz clic en Guardar.
En la ventana Editar equipo, Rentman solo cambia los campos que seleccionas. Cuando eliges un horario, la casilla de verificación delante del campo se selecciona automáticamente. El resto de campos de los artículos quedan igual.
Traspasa la gira al almacén
Dado que ahora los artículos se recogen y se devuelven en momentos distintos, el almacén trabaja con listas de embalaje. Rentman crea una lista de embalaje para cada momento concreto de recogida o devolución en un subproyecto. En el caso de The Velvet Owls, esto supone seis listas de embalaje:
2 de noviembre, 07:00 |
El backline, los micrófonos y los cables salen hacia la gira. |
2 de noviembre, 10:00 |
El equipo de sonido para los ensayos sale hacia Ámsterdam. |
3 de noviembre, 22:00 |
El equipo de sonido para los ensayos vuelve. |
8 de noviembre, 14:00 |
Las cabezas móviles salen hacia París. |
9 de noviembre, 23:30 |
Las cabezas móviles vuelven. |
11 de noviembre, 12:00 |
El backline, los micrófonos y los cables vuelven. |

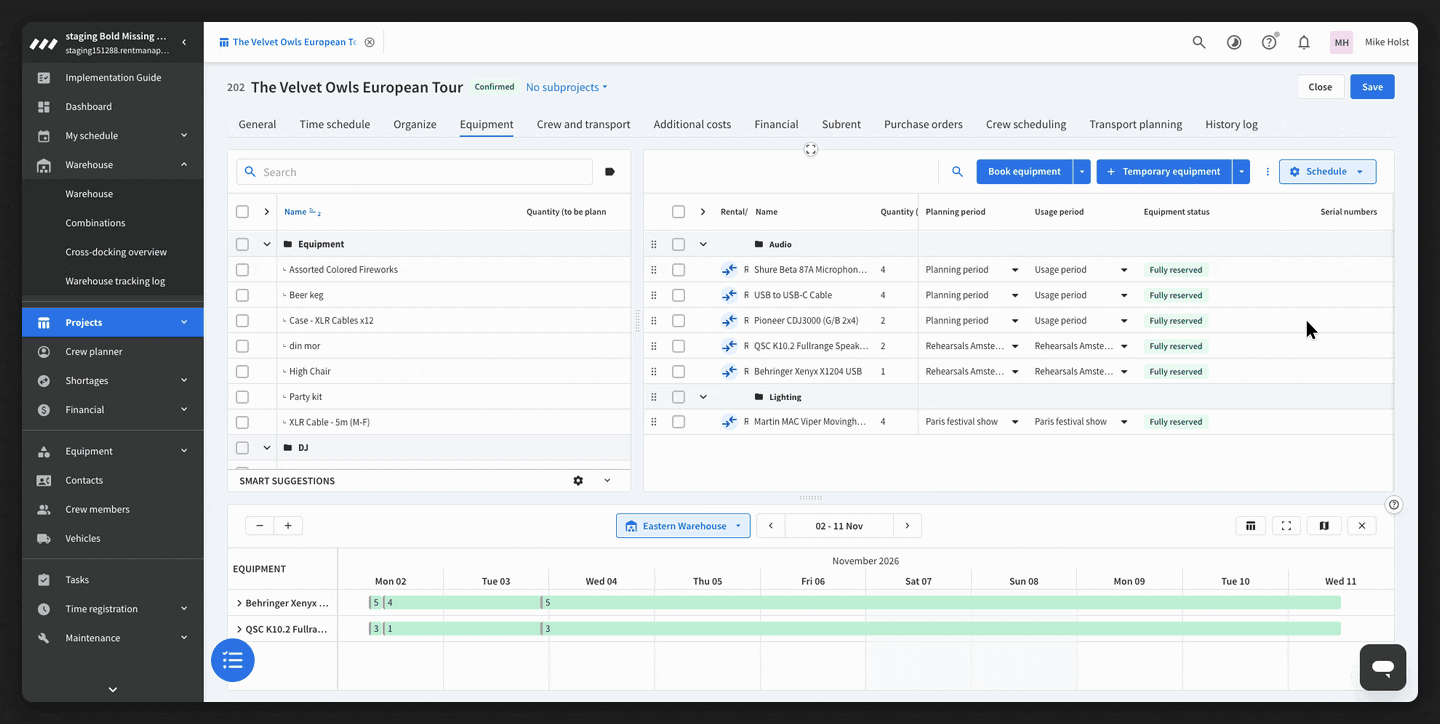

El almacén solo recibe estas listas de embalaje una vez que el proyecto se marca como Listo para embalar. AV Nerds lo hace cuando la planificación del equipo para la gira es definitiva.
Dirígete a la pestaña Equipo del proyecto.
Haz clic en la flecha junto a Reservar equipo.
Selecciona el proyecto en Listo para embalar (en función de los permisos).
Haz clic en Guardar.
Dirígete al módulo warehouseAlmacén.
Selecciona la fecha de la lista de embalaje que quieres ver.
Cada lista de embalaje tiene su propia ficha en el módulo Almacén, con la etiqueta Listo para embalar. El 2 de noviembre, el almacén muestra dos fichas correspondientes a la gira. El 8 de noviembre, solo muestra la ficha correspondiente a las cabezas móviles.

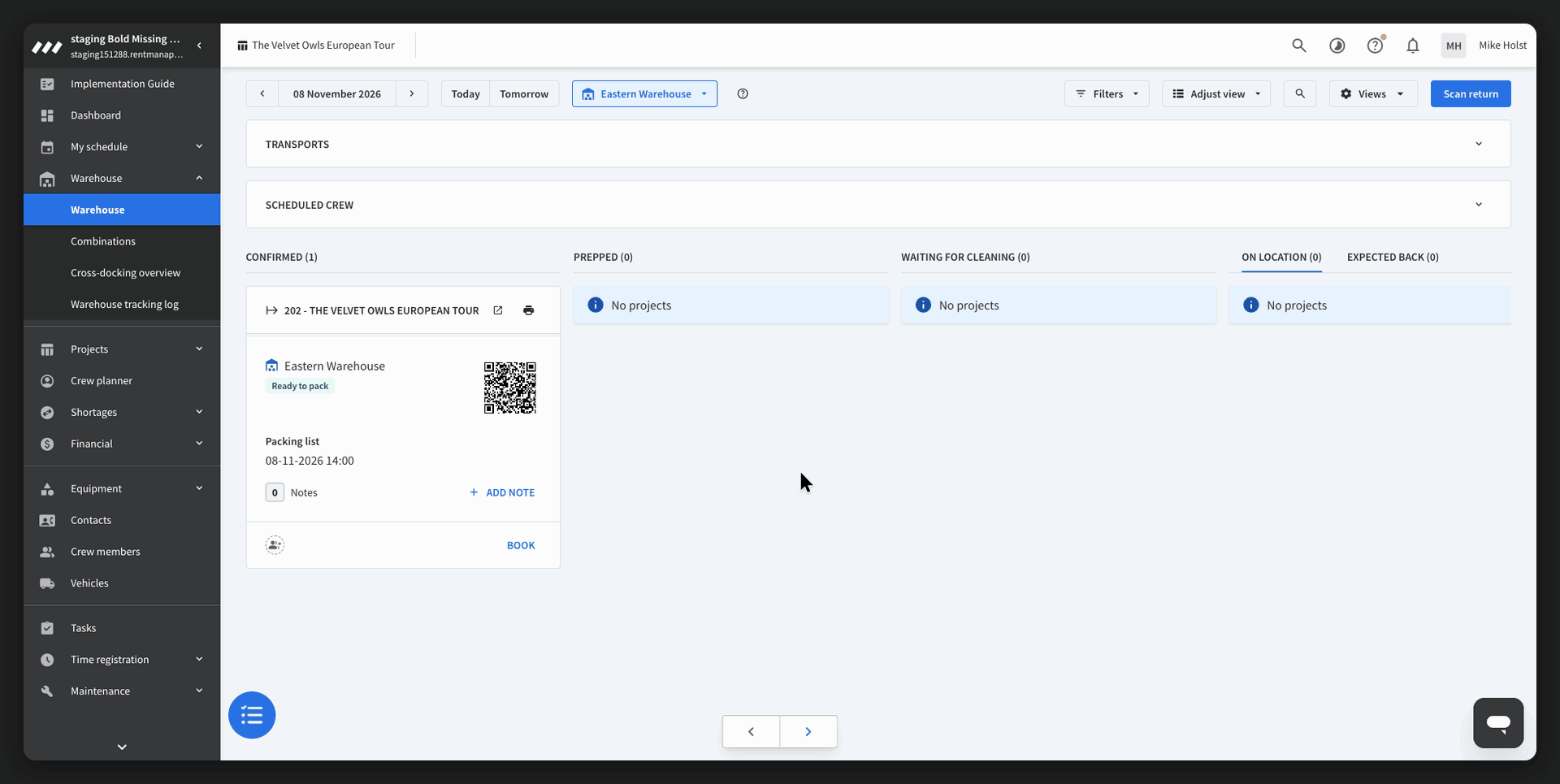

Imprime un albarán por lista de embalaje
El personal que se desplaza en coche a París necesita un albarán en el que solo figuren las cabezas móviles. AV Nerds imprime un albarán para el espectáculo del festival, con la lista de embalaje de salida y la de vuelta.
Dirígete al módulo warehouseAlmacén.
Haz clic en imprimir en la ficha de la lista de embalaje.
Haz clic en Generar albarán.
(Opcional) Selecciona más albaranes en Lista de embalaje seleccionadas.
Haz clic en Generar.
El albarán presenta una sección independiente para cada lista de embalaje que hayas seleccionado, con la hora de la lista de embalaje y el equipo que sale o se devuelve en ese momento.

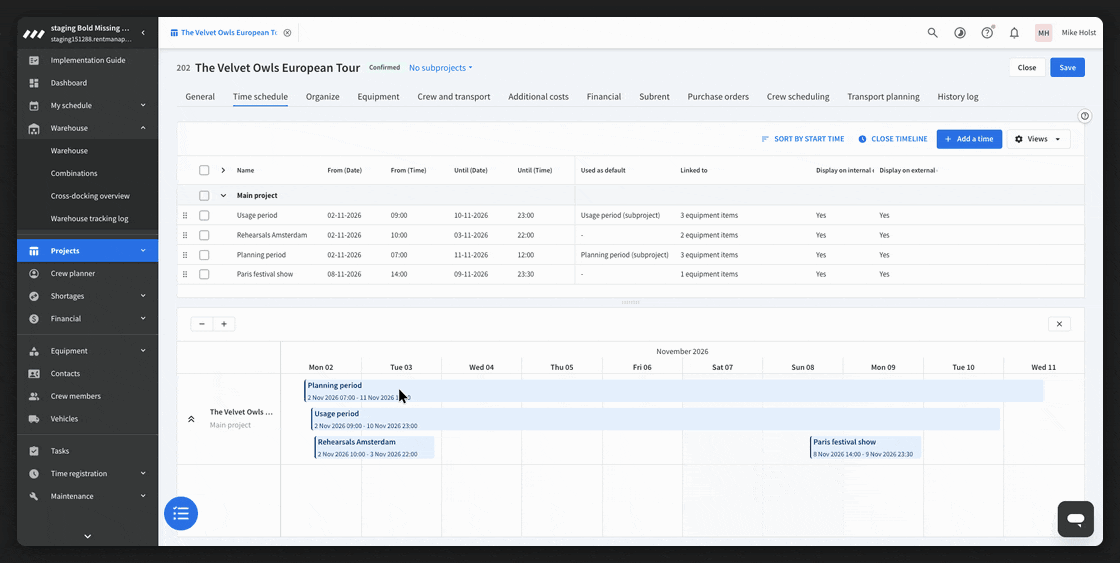

Cambia la fecha de una gira
El festival retrasa el concierto del grupo dos horas. Como las cabezas móviles están sincronizadas con la hora del concierto del festival de París, AV Nerds solo tiene que ajustar esa hora. Los artículos y sus listas de embalaje se actualizan automáticamente.
Dirígete a la pestaña Cronograma del proyecto.
Selecciona el periodo que quieres mover.
Haz clic en Cambiar en la barra azul.
Introduce la cantidad en Cantidad.
Selecciona una unidad en Unidad de medida, como horas.
Haz clic en Actualizar.
Haz clic en Guardar.
La ventana Cambio de horarios muestra los antiguos y los nuevos antes de actualizarlos. La duración del periodo sigue siendo la misma. Para trasladar un horario a una fecha concreta, selecciona Cambiar a un nuevo momento de inicio e introduce una nueva hora de inicio.
Preguntas frecuentes
No. Los artículos siguen el periodo de planificación y el periodo de uso predeterminados del proyecto. Solo debes modificar los artículos que sean necesarios para una parte del proyecto, como los cabezales móviles para la actuación del festival.
Sí. Los horarios pertenecen al artículo, no al grupo de equipo. No es necesario crear grupos de equipo adicionales para planificar artículos en distintos horarios, por lo que tu presupuesto mantiene la agrupación que deseas que vea tu cliente.
El artículo sigue vinculado al periodo de planificación predeterminado o al periodo de uso del proyecto. Haz clic en la celda Periodo de planificación o en la de Periodo de uso del artículo y selecciona otro horario.
El proyecto todavía no está marcado como Listo para embalar. Dirígete a la pestaña Equipo del proyecto, haz clic en la flecha cerca de Reservar equipo y selecciona el proyecto en Listo para embalar. Los usuarios del almacén con permiso para ver todas las listas de embalaje también ven los proyectos que no están listos para embalar.
Tu cuenta aún no dispone de una plantilla de documento del tipo Albarán. Dirígete al módulo settingsConfiguración > Comunicación > Plantillas de documentos, haz clic en Biblioteca de plantillas y añade la plantilla de albarán en tu idioma.
