Das Materialzeiten-Update geht Mitte Oktober live. Du hast bereits gesehen, was sich ändert. Hier erfährst du, was das für deine Rolle bedeutet, damit du und dein Team genau wisst, worauf ihr achten müsst.
Auf einen Blick
| Wenn du | Was sich ändert | Warum das wichtig ist |
| categoryMaterial planst | Artikel können einen eigenen Planungs- und Nutzungszeitraum erhalten, unabhängig von der Materialgruppe | Plane genau dann, wenn etwas gebraucht wird, anstatt die Verfügbarkeit für das gesamte Projekt zu blockieren |
| das warehouse Lager leitest | Packlisten (Kacheln im Lager-Modul) werden nach Abhol- bzw. Rückgabedatum aufgeteilt; Status gelten jetzt pro Packliste | Die Crew sieht nur, was heute rausgeht, nicht das gesamte Projekt |
| table_chart Projekte verwaltest | Artikel mit unterschiedlichen Zeiten teilen sich eine Angebotszeile; der Subprojektstatus dient nur noch dem Projektmanagement, dazu kommt eine neue Lager-Fortschrittsanzeige | Übersichtlichere Angebote und auf einen Blick sehen, wo jedes Projekt steht |
Wenn du das category Material planst
Kurz gesagt: Du bist flexibler bei der Planung deines Materials.
-
Individuelle Planungs- und Nutzungszeiträume festlegen.

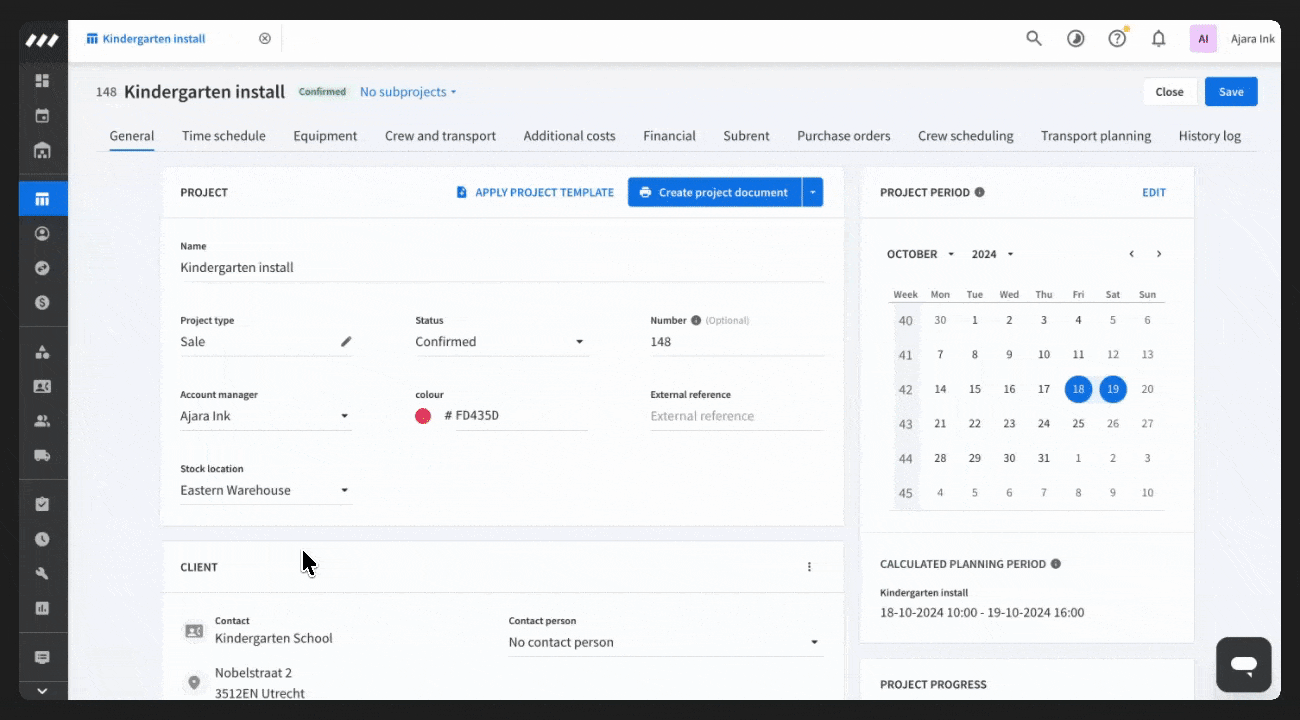

Angenommen, deine Beamer werden erst am dritten Aufbautag gebraucht: Gib ihnen eine eigene Planungszeit, dann bleiben sie bis dahin für andere Projekte verfügbar, anstatt den Zeiten der gesamten Materialgruppe zu folgen. Klicke auf dem Reiter Material in einer beliebigen Zeile auf die Zelle Planungszeitraum oder Nutzungszeitraum, um eine individuelle Zeit festzulegen, oder wähle mehrere Artikel aus und nutze die Mehrfachbearbeitung in der Werkzeugleiste.
Sobald eine neue Zeit hinzugefügt wurde, erscheint sie auf dem Reiter ‘Zeitplan’ des Projekts.
Artikel, die du nicht änderst, folgen weiterhin dem Standardzeitraum der Gruppe. Du legst also nur dort eine Zeit fest, wo etwas abweichen soll.
Mehr dazu erfährst du hier.
Wenn du das warehouse Lager leitest
Kurz gesagt: Deine Crew packt tageweise, nicht nur für das gesamte Projekt.
-
Packlisten (Kacheln im Lager-Modul) werden nach Datum aufgeteilt. Rentman erstellt jetzt für jedes Abhol- oder Rückgabedatum in einem Subprojekt eine eigene Packliste (Kachel). Bei einem fünftägigen Aufbau öffnet deine Crew also das Modul warehouse Lager und sieht nur, was heute rausgeht.

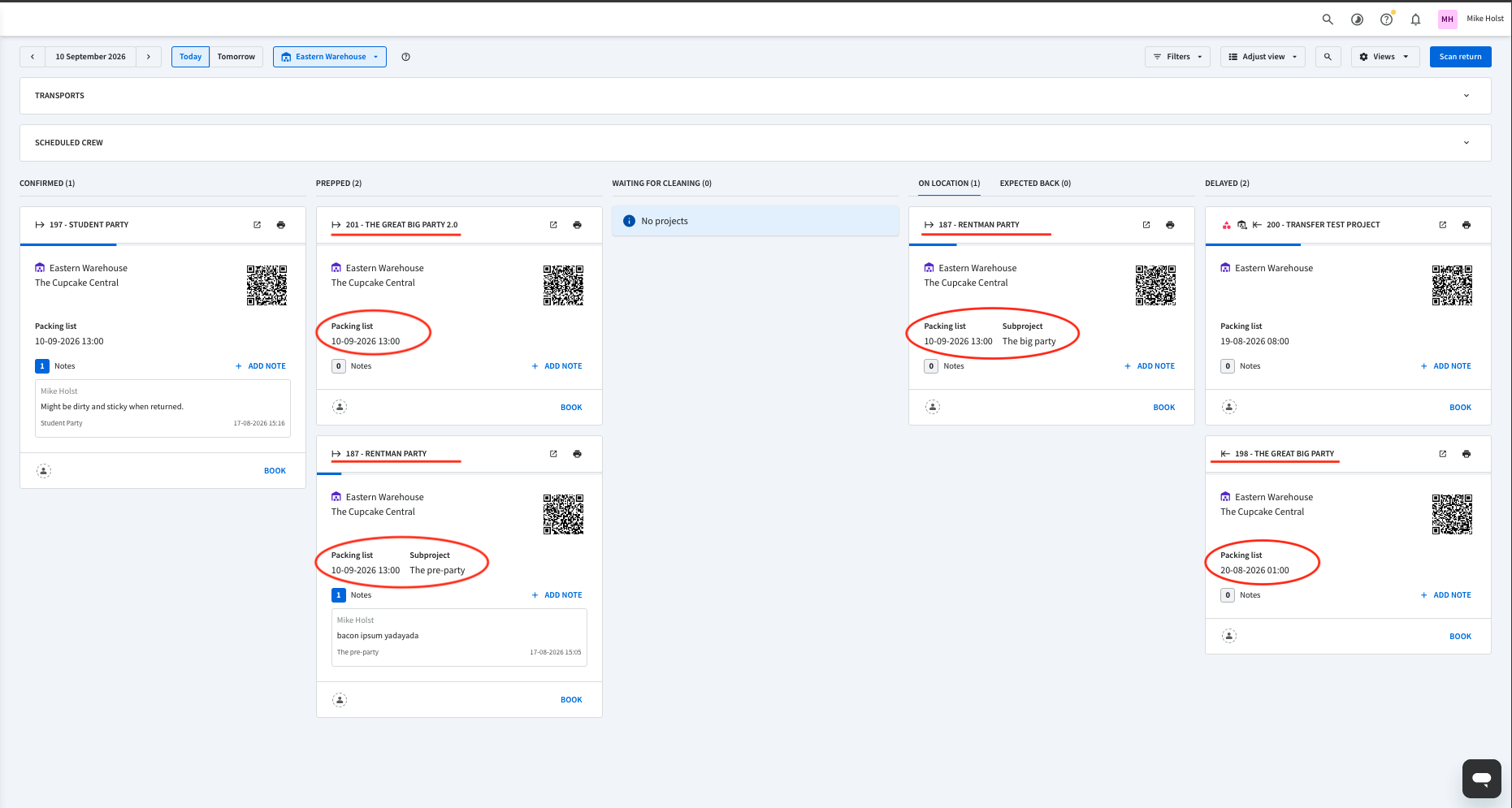

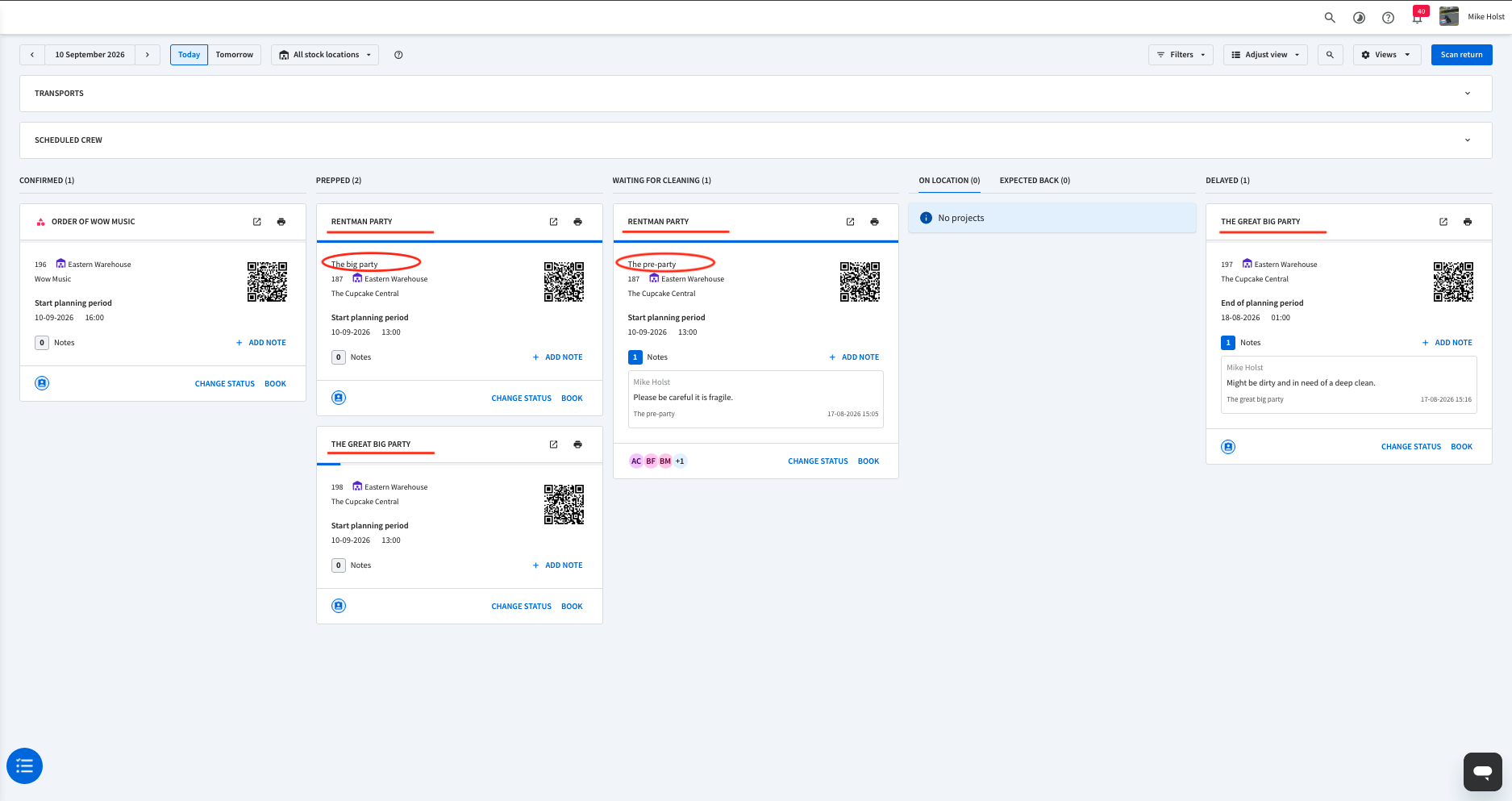

Wenn es für dasselbe (Sub-)Projekt mehrere Packmomente gibt, siehst du also pro Packmoment eine eigene Kachel, jeweils mit demselben (Sub-)Projektnamen.
Bis zum 19. Oktober 2026 Ab dem 19. Oktober 2026 - Status gelten jetzt pro Packliste. Bestätigt, Vorbereitet, Am Veranstaltungsort, Zurückgegeben und alle eigenen Status, die du verwendest, gelten jetzt pro Packliste statt für das gesamte Subprojekt. Eine Packliste erscheint erst im Lager, wenn ihr Subprojekt als ‘Bereit zum Verpacken’ markiert wurde.

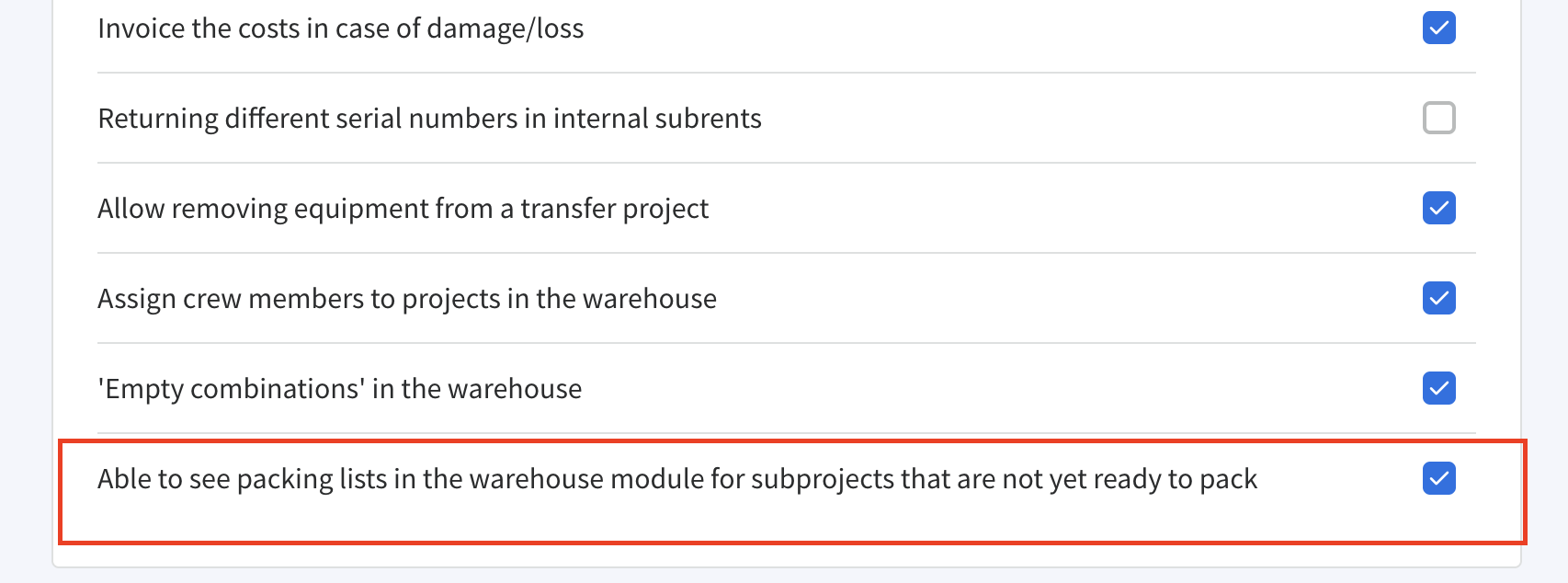

Mit einer separaten Lager-Berechtigung können bestimmte Benutzerrollen alle Packmomente sehen, unabhängig davon, ob sie als ‘Bereit zum Verpacken’ markiert sind. Das ist praktisch für Lagerleiter, die einen vollständigen Überblick über alles Anstehende brauchen.
Zum Start ist sie standardmäßig für alle Benutzerrollen aktiviert. Deine Lagerübersicht wirkt also nicht plötzlich leerer, es sei denn, du schränkst sie später ein. Du findest sie unter Konfiguration -> Benutzerrollen -> Lager.
- Drucke einen Lieferschein pro Packliste, damit das Papier zum Bildschirm passt. Deine bestehenden Dokumentvorlagen funktionieren weiterhin wie gewohnt. Der neue Lieferschein ist ein eigener Dokumenttyp, mit dem du für jeden Packmoment einen separaten Lieferschein drucken kannst. Es gibt eine Standardvorlage, die du an die Anforderungen des Projekts anpassen kannst. Schau dir das Video hier an.

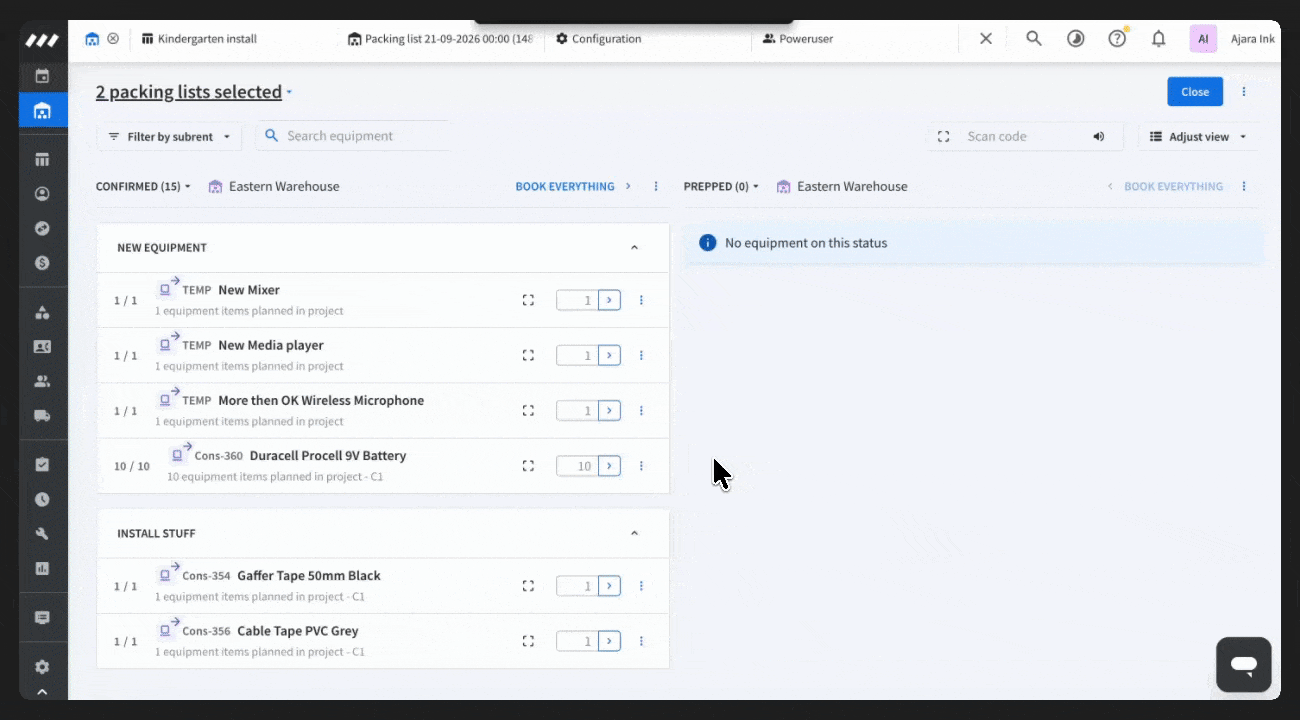

- Wenn ein Artikel doch nicht rausgehen soll, z. B. weil er beschädigt oder zu viel bestellt ist, markiere ihn in der Buchungsansicht als ‘Aus Projekt entfernen’ (abhängig von den Berechtigungen).
Wenn du table_chart Projekte verwaltest
Kurz gesagt: übersichtlichere Angebote und ein klarerer Blick auf jedes Projekt.
- Übersichtlichere Angebote. Artikel mit unterschiedlichen Zeiten können sich jetzt eine Materialgruppe teilen. So bleiben Angebote übersichtlich und für deine Kunden leicht verständlich.
-
Der Subprojektstatus dient jetzt nur noch dem Projektmanagement. Eigene Lagerstatus können nicht mehr verwendet werden, um darzustellen, wo ein Projekt steht. Sie erscheinen im Projekt-Modul einfach nicht mehr im Status-Dropdown.

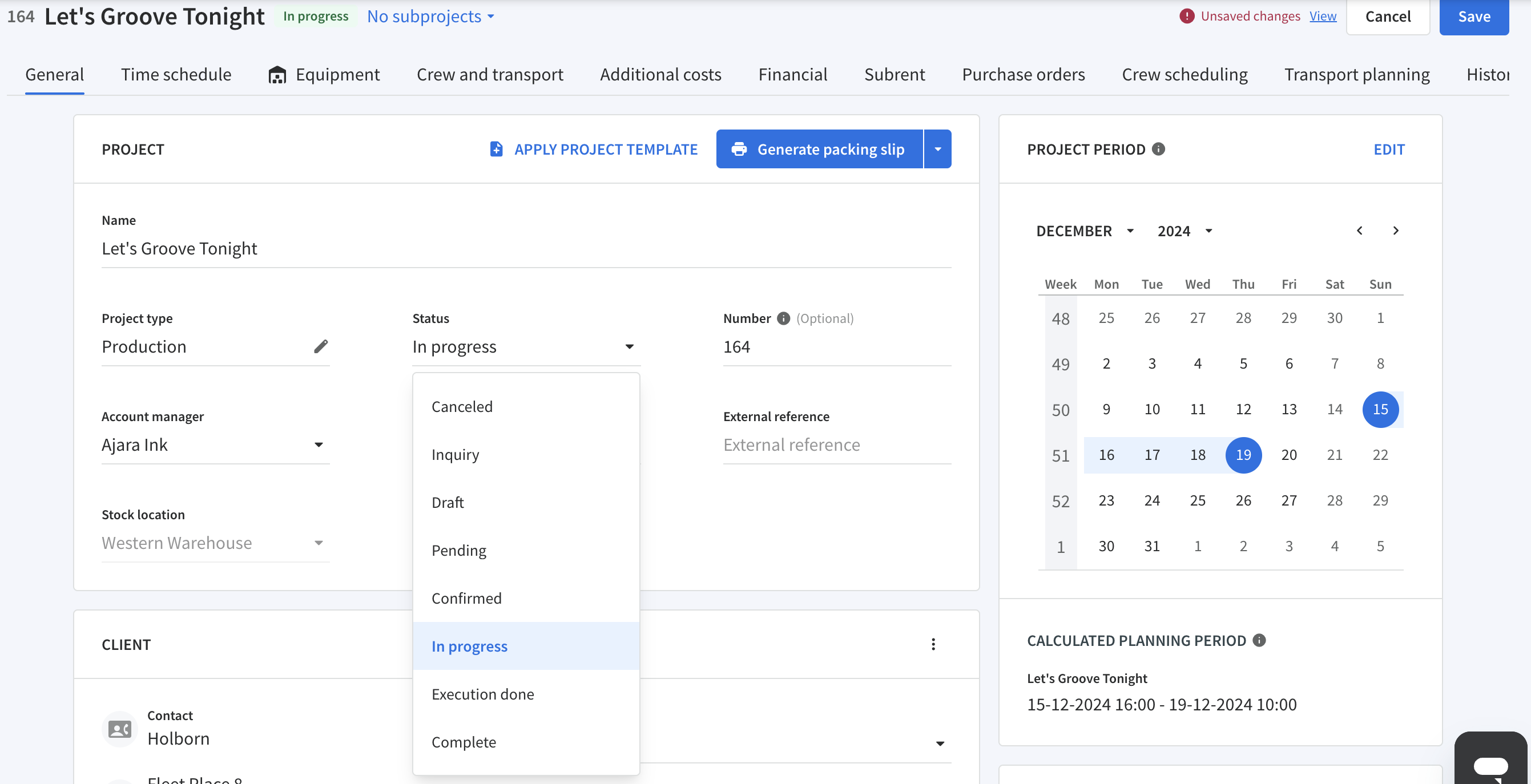

Der (Sub-)Projektstatus wird zu einem reinen Projektmanagement-Status und erhält drei neue Status: In Bearbeitung, Ausführung abgeschlossen und Abgeschlossen.
Mit dem Launch erhalten bestehende (Sub-)Projekte automatisch einen neuen Status. Alle Lagerstatus außer ‘Zurückgegeben’ (z. B. Vorbereitet, Am Veranstaltungsort oder ein eigener Status) werden zu ‘In Bearbeitung’, und ‘Zurückgegeben’ wird zu ‘Ausführung abgeschlossen’.
Gebuchtes Material behält seinen aktuellen Status. Die Umstellung wirkt sich also nicht auf Material aus, das bereits ausgebucht ist.
-

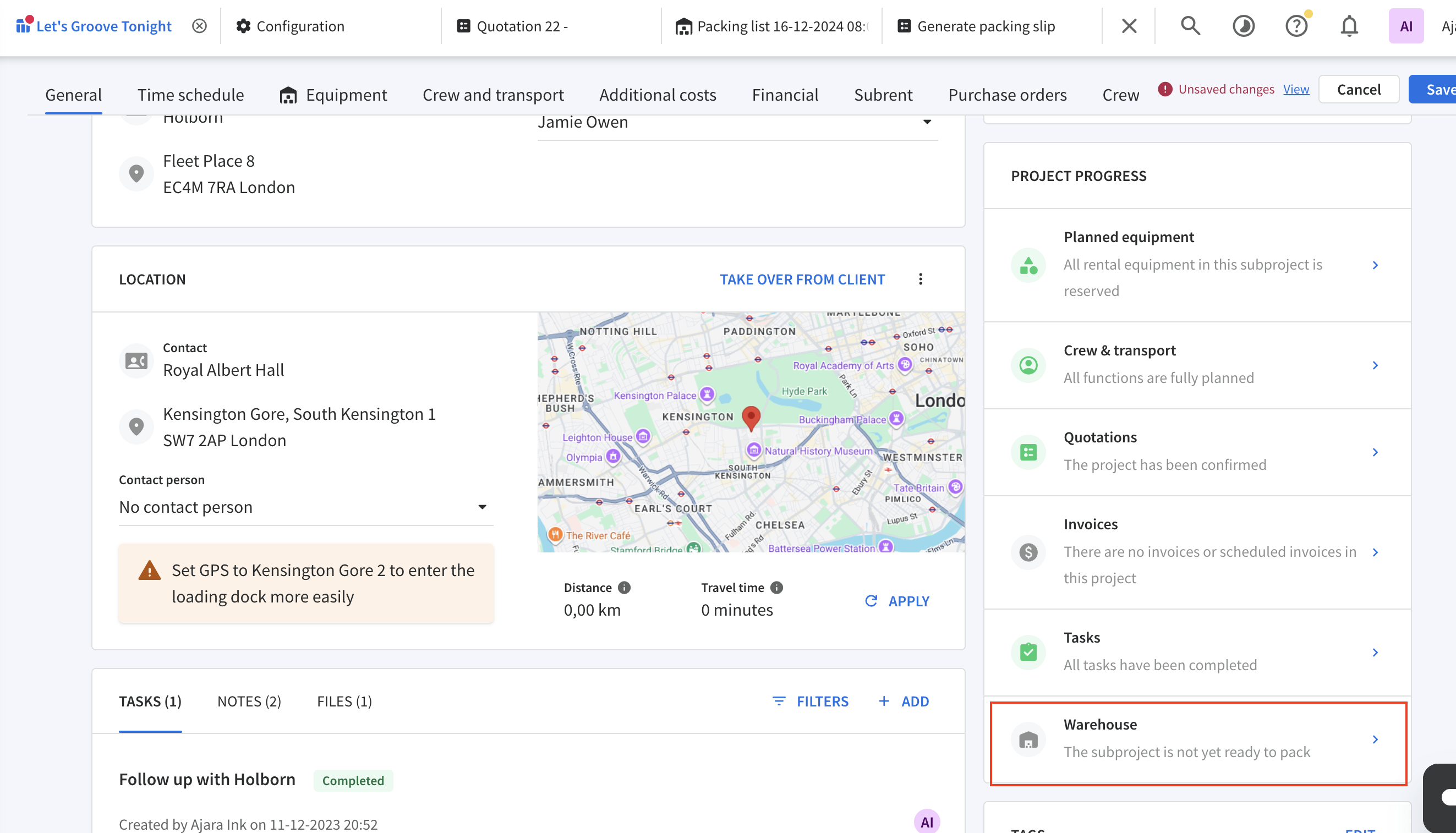

Neue Lager-Fortschrittsanzeige. Sie steht neben dem Projektstatus: grau, wenn ein Projekt noch nicht im Lager ist, grün, wenn alles im Plan ist, und rot, wenn eine Packliste im Rückstand ist.
Wenn du die API nutzt
Kurz gesagt: Du musst nicht sofort handeln, solltest aber vorausplanen. Wenn deine Integration die unten aufgeführten Endpunkte nicht nutzt, musst du nichts tun.
Alle unten aufgeführten Änderungen sind bereits live und vollständig abwärtskompatibel, es funktioniert also weiterhin alles. Veraltete Pfade und Parameter werden im 4. Quartal 2026 entfernt.
Was sich ändert:
| Änderung 1: Projekt- und Lagerstatus werden getrennt |
|
Das Feld Die neuen Projektstatus ‘In Bearbeitung’, ‘Ausführung abgeschlossen’ und ‘Abgeschlossen’ sind in der API noch nicht sichtbar. Sie sind nach dem Release am 19. Oktober 2026 unter /projectstatuses verfügbar. Hier findest du den vollständigen Migrationsleitfaden. |
| Änderung 2: Planungsfelder von /projectequipmentgroup werden verschoben |
|
Sechs Planungs- und Dauerfelder werden von /projectequipmentgroup nach /projectequipment verschoben, wo sie jetzt auf Ebene des einzelnen Artikels vorhanden sind:
Bis zum 4. Quartal 2026 liefern diese Felder an beiden Stellen dieselben Werte, es funktioniert also weiterhin alles. Danach sind sie nur noch unter /projectequipment verfügbar. Wenn du oder dein Entwicklerteam eine Integration betreut, stellt sie rechtzeitig so um, dass die Planungsdaten aus /projectequipment gelesen werden. Hier findest du den vollständigen Migrationsleitfaden. |
| Änderung 3: Offset-basierte Paginierung wird eingestellt |
|
Der Abfrageparameter Hier findest du den vollständigen Migrationsleitfaden. |
Neues Feld: ready_to_pack
Mit dem Release wird auf Subprojektebene das neue Feld ready_to_pack hinzugefügt. Mehr dazu, wie du ein Subprojekt als ‘Bereit zum Verpacken’ markierst.
- Jetzt: Alle drei Änderungen sind verfügbar.
-
19. Oktober 2026: Die neuen Projektstatus erscheinen unter /projectstatuses, und das Feld
ready_to_packwird zu Subprojekten hinzugefügt. - 4. Quartal 2026: Veraltete Pfade und Parameter werden entfernt. Integrationen, die bis dahin nicht aktualisiert wurden, funktionieren dann nicht mehr.
Möchtest du das Update schon vor dem Launch kennenlernen?
Sei bei unserer Live-Demo am 15. Oktober um 16:00 Uhr dabei und erfahre, wie Materialzeiten funktionieren, bevor das Feature in deinem Workspace verfügbar ist. Hier anmelden.
