La mise à jour des Horaires d'équipements sera en ligne mi-octobre. Vous avez déjà vu les changements prévus, voici donc ce que cela signifie en fonction de votre rôle, afin que vous et votre équipe sachiez exactement ce qu’il faut retenir.
En bref
| Si vous... | Ce qui change | Pourquoi c’est important |
| Planifiez des categoryÉquipements | Les articles peuvent disposer de leur propre période de planification/d’utilisation, indépendamment du groupe d’équipements | Vous pouvez planifier le matériel avec précision quand cela est nécessaire au lieu de bloquer la disponibilité pour l’ensemble de la tâche |
| Gérez warehouse l'Entrepôt | Les listes de colisage (tuiles dans le module Entrepôt) sont désormais réparties par date de sortie/de retour ; les statuts sont désormais mis à jour en temps réel pour chaque liste de colisage | Le personnel ne voit que ce qui part sur un jour donnée, et non l’ensemble du projet |
| Gérez des table_chart Projets | Les articles à durée variable partagent une seule ligne de devis ; le statut des sous-projets est désormais réservé à la gestion de projet, avec en plus un nouvel indicateur d’avancement de l’entrepôt | Vous obtenez des devis plus clairs et une vue d’ensemble de l’avancement de chaque projet en un coup d’œil |
Si vous planifiez des category Équipements
En résumé : vous bénéficiez d’une plus grande flexibilité dans la planification de votre matériel.
-

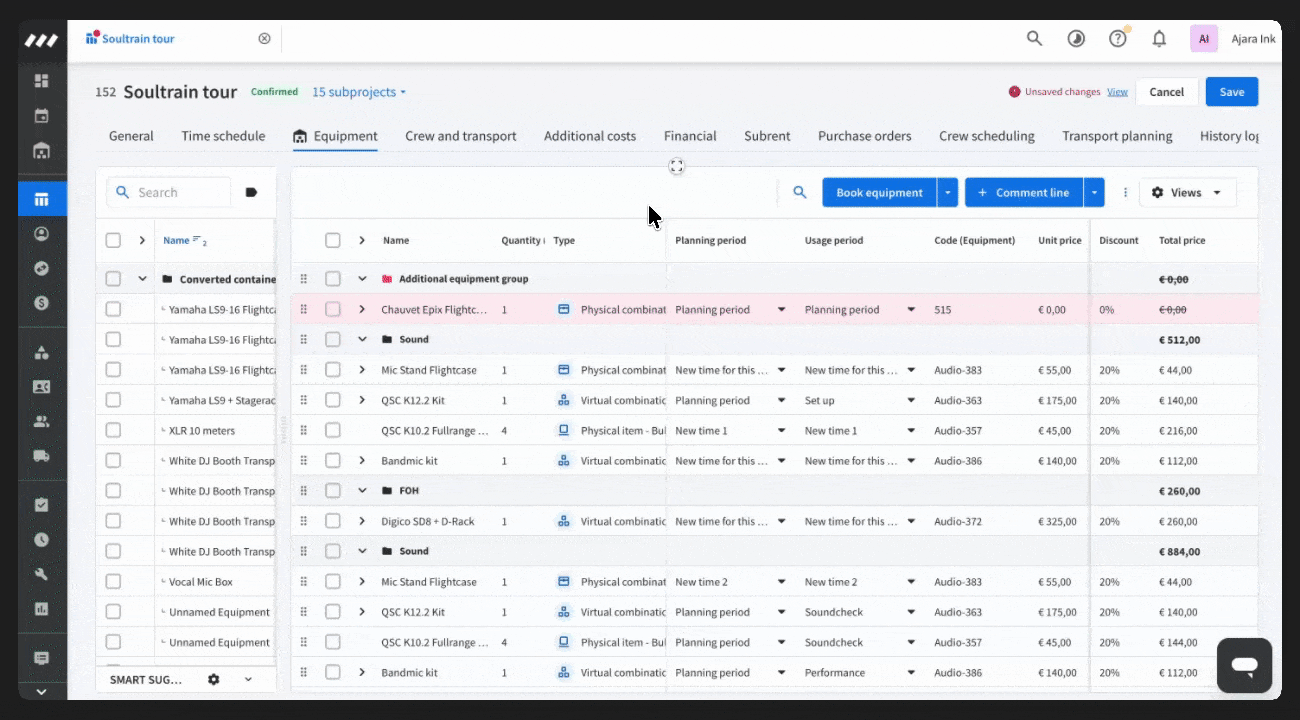

Définissez des périodes de planification et d’utilisation individuelles.
Imaginons que vos projecteurs ne soient pas nécessaires avant le troisième jour d’une installation : attribuez-leur leur propre période de planification, et ils resteront disponibles à la location pour d’autres projets jusqu’à cette date, plutôt que de suivre les dates de l’ensemble du groupe d’équipements. Dans l’onglet Équipements, cliquez sur la cellule Période de planification ou Période d’utilisation de n’importe quelle ligne pour définir une durée individuelle, ou sélectionnez plusieurs articles et utilisez l’action de modification groupée dans la barre d’outils.
Une fois la nouvelle durée ajoutée, elle apparaîtra dans l’onglet Planning du projet.
Les articles que vous ne modifiez pas continuent de suivre la période par défaut du groupe ; vous ne définissez donc une durée que lorsque vous souhaitez un écart par rapport à celle-ci.
En savoir plus ici.
Si vous gérez warehouse l'Entrepôt
En résumé : votre personnel effectue ses préparation à la journée, et non pas uniquement pour l’ensemble de la mission.
-

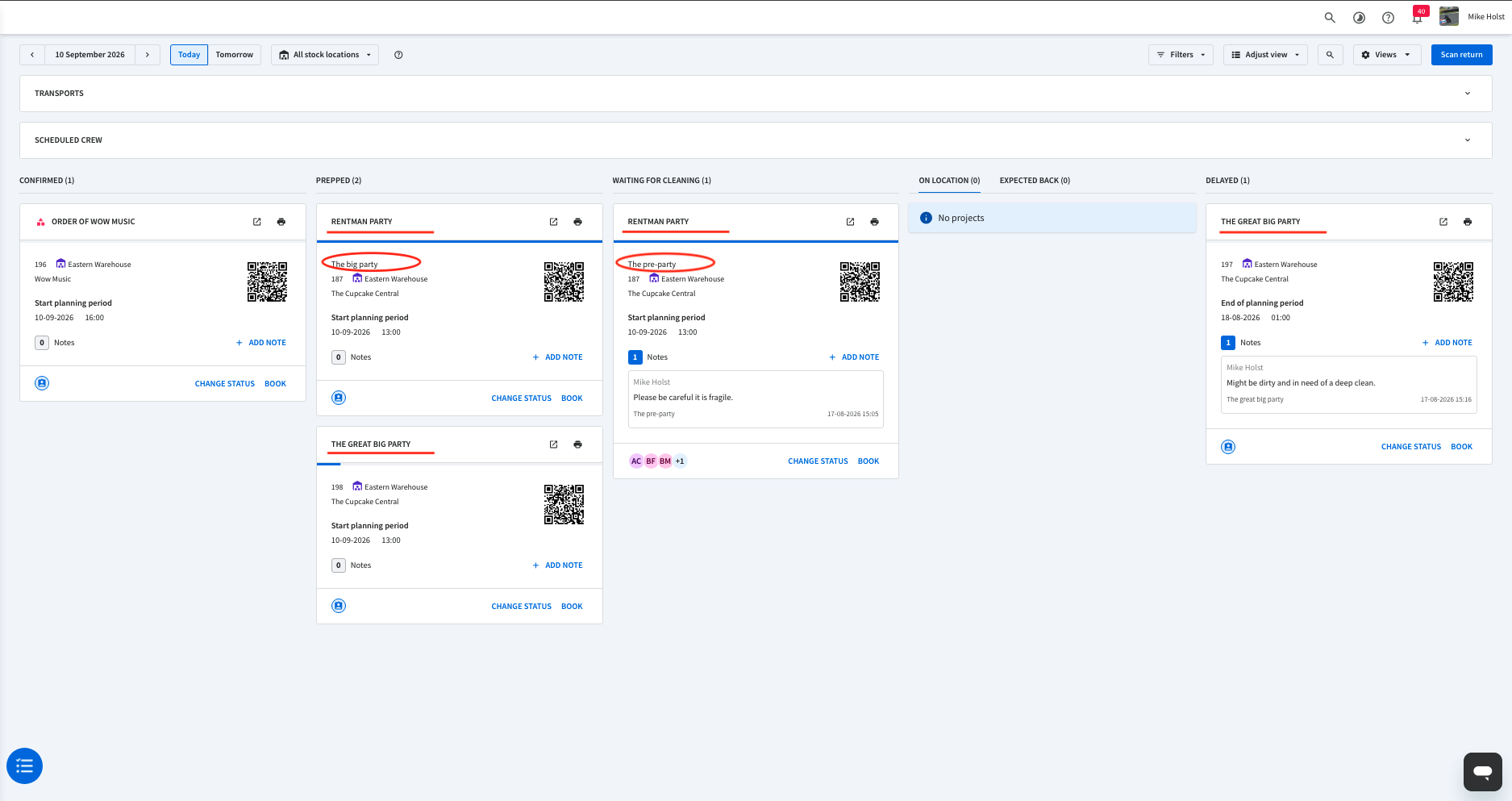

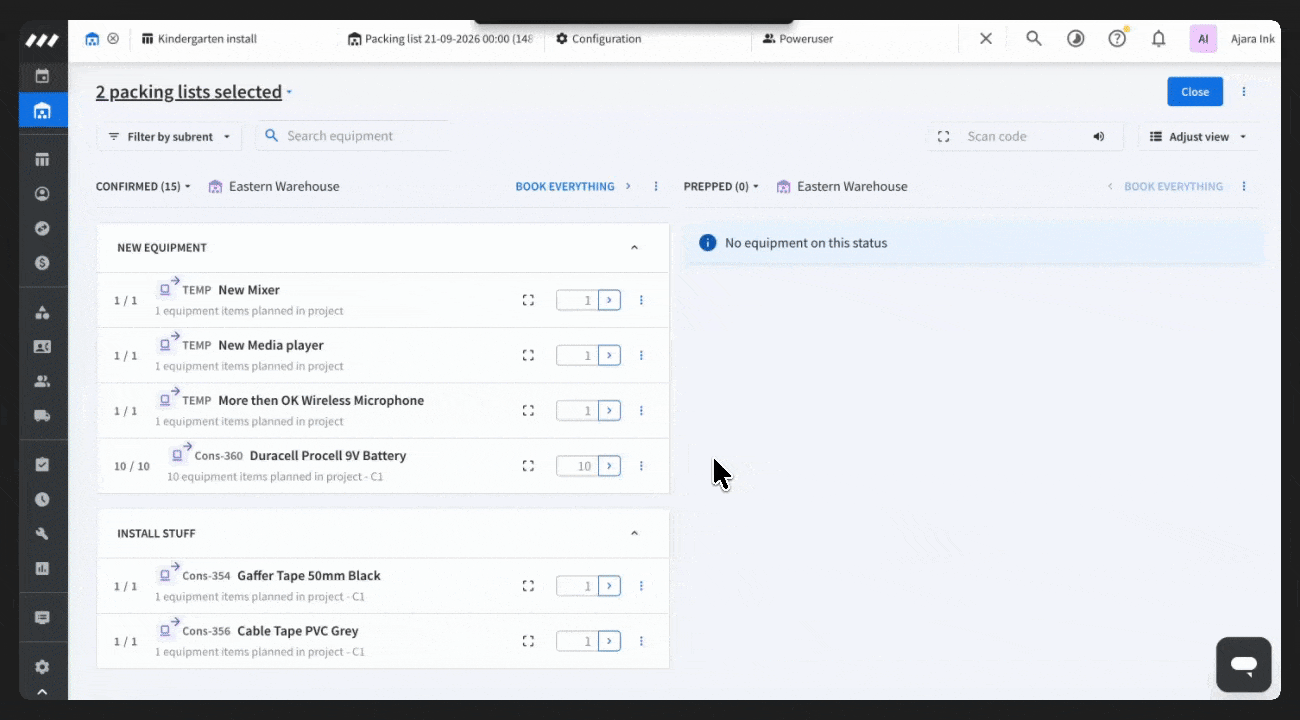

Listes de colisage (tuiles dans le module Entrepôt) classées par date. Rentman crée désormais une liste de colisage (tuiles) pour chaque date unique de sortie ou de retour dans un sous-projet. Ainsi, pour un projet de cinq jours, votre personnel ouvre le module warehouse Entrepôt et ne voit que ce qui doit être expédié aujourd’hui.
Ainsi, si les créneaux de préparation du matériel s'étendent sur plusieurs jours pour le même (sous-)projet, vous verrez une tuile différente par moment d’emballage, chacune portant le même nom de (sous-)projet .

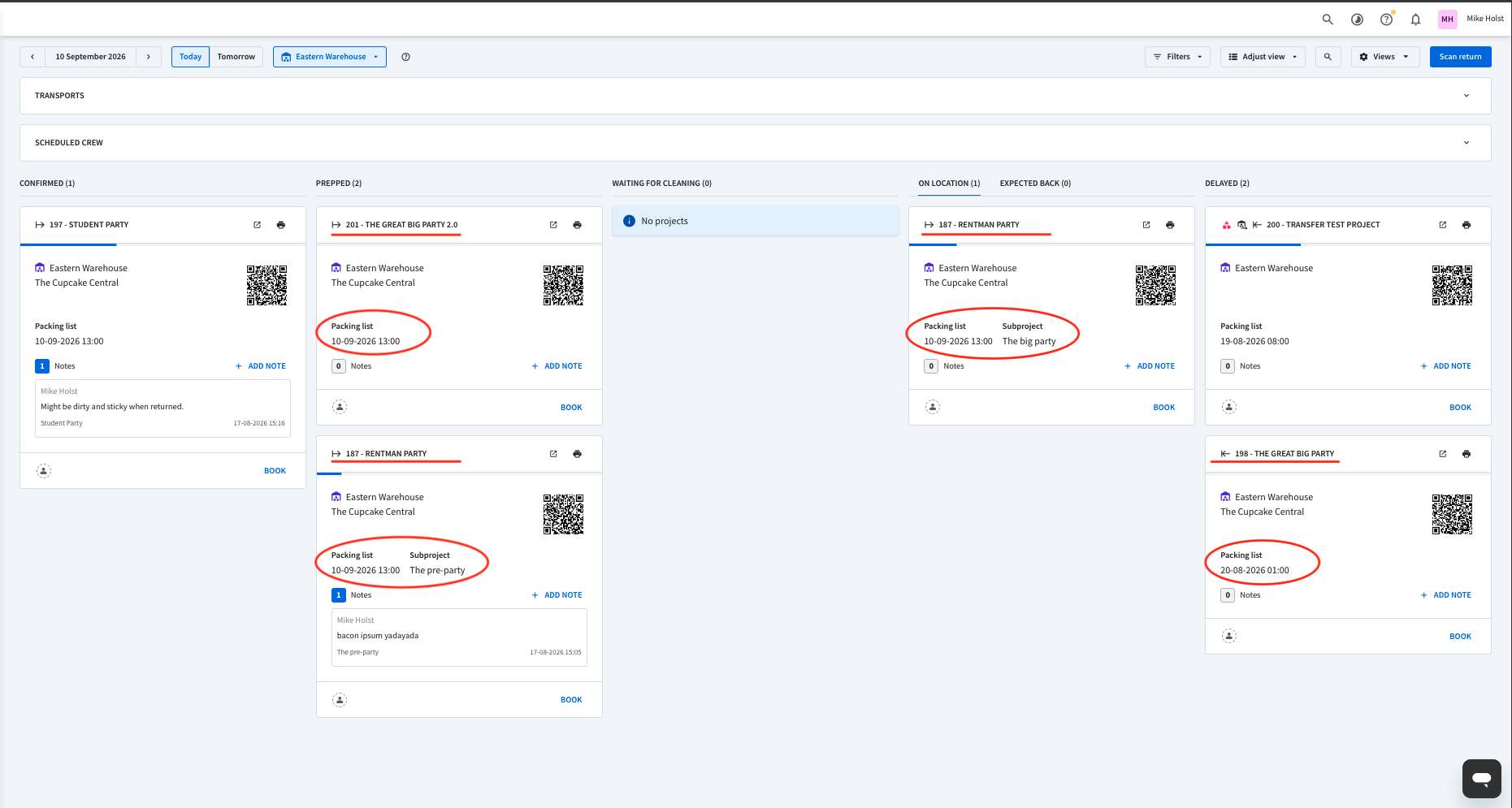

Jusqu'au 19 octobre 2026 À partir du 19 octobre 2026 - Les statuts s'affichent désormais par Liste de colisage. Confirmé, Préparé, Sur site, Retourné, ainsi que tout statut personnalisé que vous utilisez s’appliquent désormais par liste de colisage plutôt qu’à l’ensemble du sous-projet, et une Liste de colisage n’apparaît dans l’entrepôt qu’une fois que son sous-projet est marqué comme prêt pour la préparation.

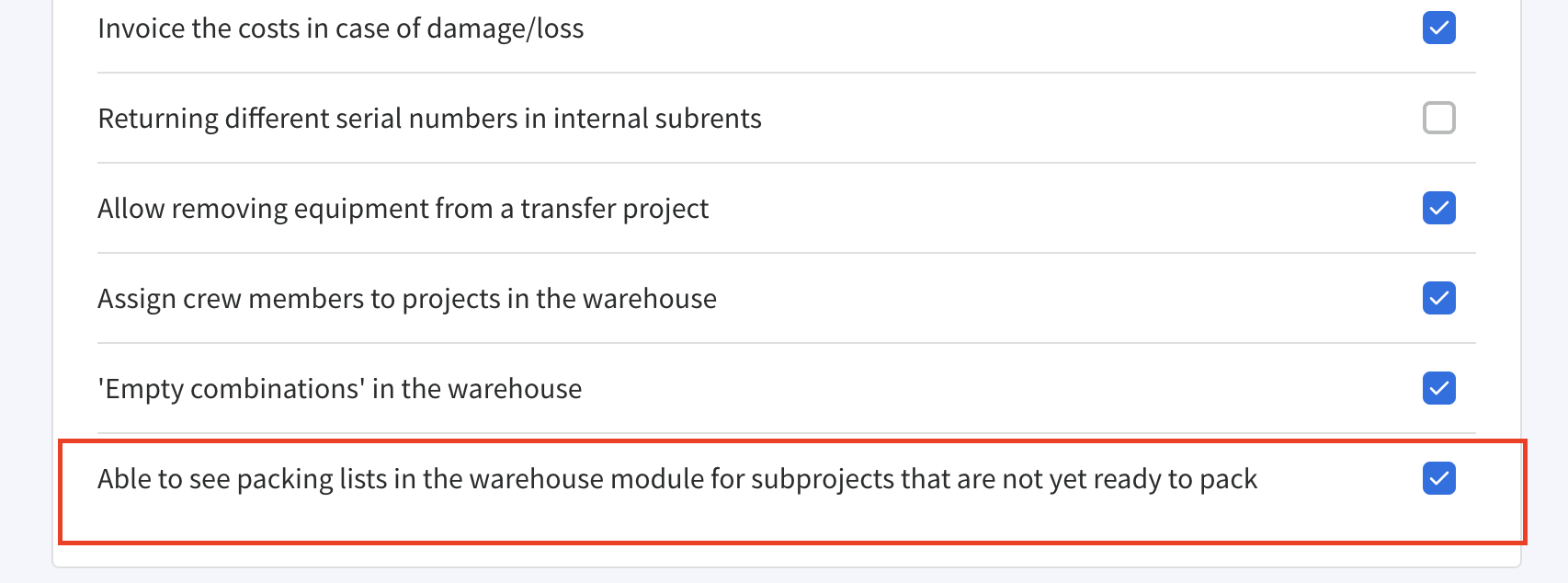

Une autorisation d’entrepôt distincte permet à certains rôles utilisateur de voir tous les créneaux de préparation du matériel, quel que soit le statut "Prêt pour la préparation" — ce qui est utile pour les responsables d’entrepôt qui ont besoin d’une visibilité totale sur les opérations à venir.
Cette fonctionnalité est activée par défaut pour tous les rôles utilisateur dès le lancement ; ainsi, votre vue d'ensemble de l'entrepôt ne paraîtra pas soudainement plus vide, à moins que vous ne choisissiez de la restreindre ultérieurement. Vous le trouverez sous Configuration -> Rôles utilisateur -> Entrepôt
-
Imprimez un bon de préparation par Liste de colisage afin que le document papier corresponde à ce qui s’affiche à l’écran. Vos modèles de documents existants continuent de fonctionner exactement comme avant, et ce nouveau type de bon de préparation s’ajoute à ceux-ci afin que vous puissiez en imprimer un spécifique pour chaque opération de préparation. En soi, les listes de colisage deviennent un type de document à part entière, ce qui vous permet d’en imprimer un par liste de colisage. Il y aura un modèle par défaut, que vous pourrez modifier pour l’adapter aux besoins du projet. Regardez la vidéo ici.
Si un article ne doit finalement pas être expédié (endommagé, commande excédentaire), marquez-le comme "Retirer du projet" dans l’écran de réservation (accès soumis à autorisation).
Si vous gérez des table_chart Projets
En résumé : des devis plus clairs et une vue d’ensemble plus précise de chaque projet.
- Devis plus clairs. Les articles dont les durées varient peuvent désormais partager un même groupe d’équipements, ce qui permet de garder des devis clairs et faciles à lire pour les clients.
-
Le statut des sous-projets est désormais réservé à la gestion de projet. Les statuts d’entrepôt personnalisés ne peuvent plus être utilisés pour indiquer l’avancement d’un projet ; ils n’apparaîtront tout simplement plus dans la liste déroulante des statuts du module Projets.

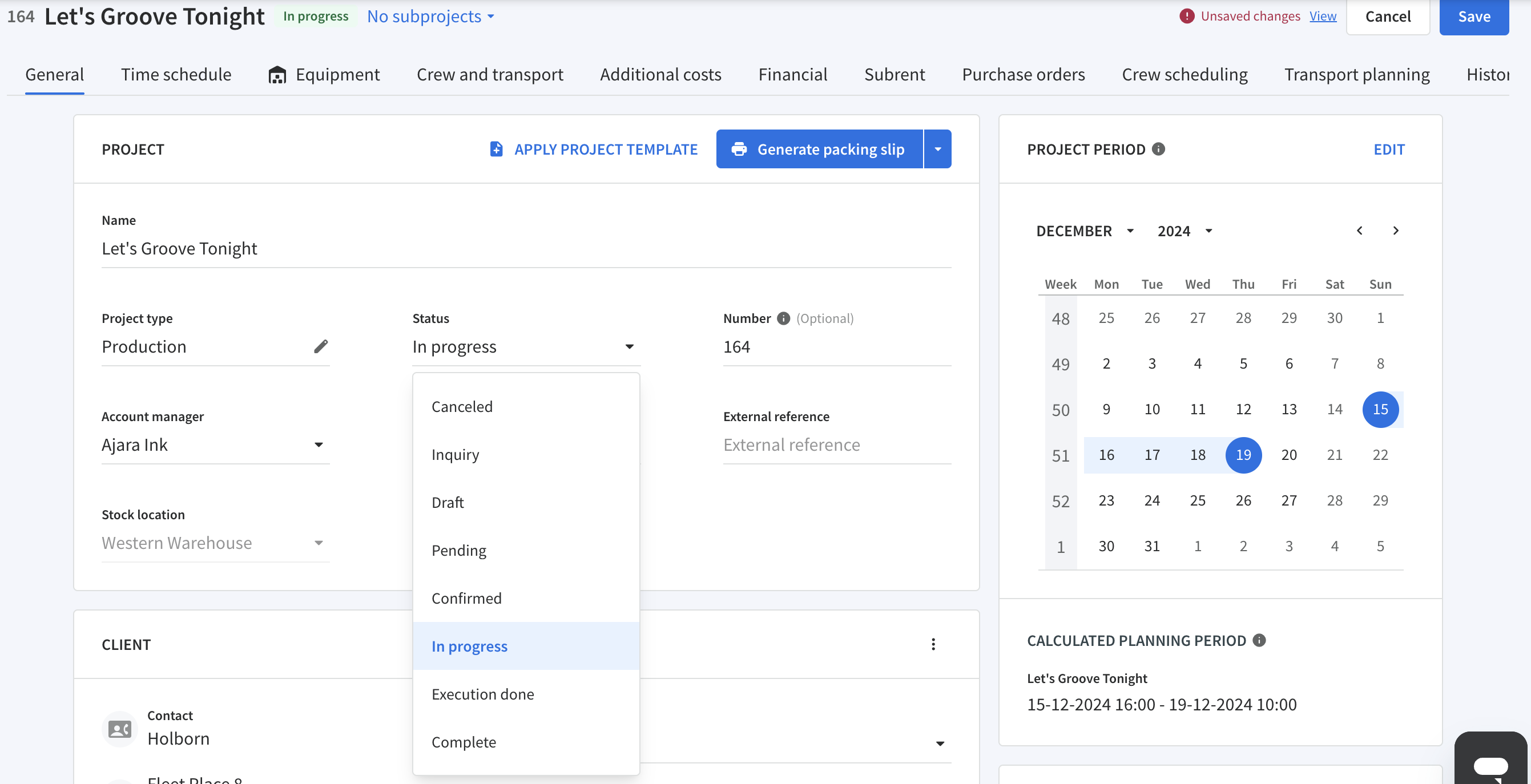

Le statut de (sous-)projet devient un statut réservé à la gestion de projet, et il comprend désormais trois nouveaux statuts : En cours, Exécution terminée et Terminé.
Lors du lancement, les (sous-)projets existants passeront automatiquement à un nouveau statut. Tout statut d’entrepôt autre que "Retourné" (par ex. : "Préparé", "Sur site" ou un statut personnalisé) passera à "En cours", et "Retourné" deviendra "Exécution terminée".
Le matériel réservé conserve son statut actuel ; la migration n’affecte donc pas le matériel déjà réservé.
-

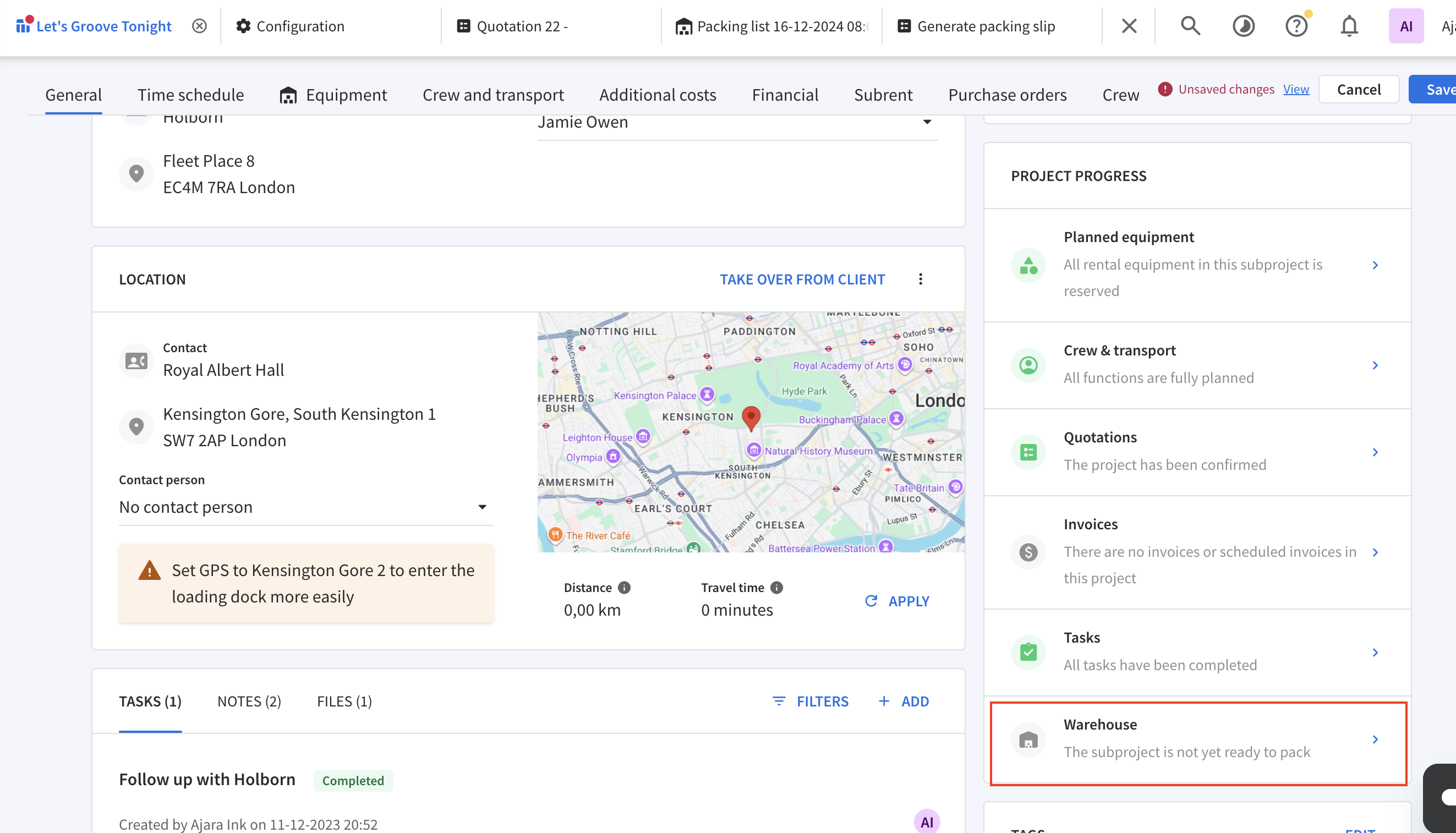

Nouvel indicateur de progression en entrepôt. Il s’affiche à côté du statut du projet : gris lorsqu’un projet n’est pas encore dans l’entrepôt, vert lorsque tout se passe comme prévu, rouge lorsque la Liste de colisage prend du retard.
Si vous utilisez l’API
En résumé : aucune action n’est requise dans l’immédiat, mais n'hésitez pas à anticiper le changement. Si votre intégration n’utilise pas les points de terminaison répertoriés ci-dessous, aucune action n’est nécessaire.
Toutes les modifications ci-dessous sont déjà en vigueur et entièrement rétrocompatibles ; rien ne cessera donc de fonctionner immédiatement. Les chemins d’accès et paramètres obsolètes seront supprimés au dernier trimestre 2026.
Ce qui change :
| Modification n° 1 : les statuts des projets et des entrepôts sont désormais séparés |
|
Le champ Les nouveaux statuts de projet "En cours", "Exécution terminée" et "Terminé" ne sont pas encore visibles dans l'API. Ils seront disponibles sous /projectstatuses après la mise à jour du 19 octobre 2026. Consultez l’intégralité du guide de migration ici. |
| Modification n° 2 : les champs de planification de /projectequipmentgroup sont déplacés |
|
Six champs de planification et de durée sont déplacés de /projectequipmentgroup vers /projectequipment, où ils se trouvent désormais au niveau de chaque article :
Jusqu’au 4e trimestre 2026, ces champs renvoient les mêmes valeurs aux deux endroits ; il n’y a donc pas de rupture de service immédiate. Passé cette date, ils ne seront disponibles que sur /projectequipment. Si vous ou votre équipe de développement gérez une intégration, mettez-la à jour afin qu’elle lise les données de planification à partir de /projectequipment en amont. Consultez l’intégralité du guide de migration ici. |
| Modification n° 3 : la pagination basée sur l’offset est en voie de dépréciation |
|
Le paramètre de requête Consultez l’intégralité du guide de migration ici. |
Nouveau champ : ready_to_pack
Avec cette version, un nouveau champ ready_to_pack sera ajouté au niveau des sous-projets . En savoir plus sur marquer un sous-projet comme "prêt pour la préparation".
-
19 octobre 2026 : les nouveaux statuts de projet apparaissent sous /projectstatuses, et le
ready_to_packest ajouté aux sous-projets. - 4e trimestre 2026 : les chemins d’accès et paramètres obsolètes sont supprimés. Les intégrations qui n’auront pas été mises à jour d’ici là ne fonctionneront plus.
Vous souhaitez un aperçu avant la mise en production de la mise à jour ?
Participez à notre démonstration en direct le 15 octobre à 16 h pour découvrir précisément comment fonctionne la mise à jour des horaires d’équipements , avant qu’elle ne soit déployée dans votre espace de travail. Inscrivez-vous ici.
