Hinweis: Derzeit eingeschränkt verfügbar. Verfügbar, sobald Ihr Konto auf Version 551 ist.
Alle Artikel in einem Projekt können einen eigenen Planungs- und Nutzungszeitraum haben. Wenn du Material planst, werden für alle Artikel die Standardzeiträume des Subprojekts oder, falls dieses fehlt, des Hauptprojekts übernommen. Das Material behält diese bei, bis du dem Artikel eine andere Zeit zuweist; du musst also nur die Artikel ändern, die von der Standardzeit abweichen.
Materialzeit für einen Artikel festlegen
Wechsle zum Tab „Material“ deines Projekts.
Klicke auf die Zelle „Planungszeitraum“ oder „Nutzungszeitraum“ einer Materialzeile.
Wähle einen Zeitraum aus der Liste aus oder klicke auf „+ Neuen Zeitraum hinzufügen“, um einen neuen zu erstellen.
Klicke auf „Speichern“.
In der Liste werden die Einträge des Zeitplans des Hauptprojekts und des aktuellen Subprojekts angezeigt. Fahre mit der Maus über einen Eintrag, um das genaue Start- und Enddatum sowie die Uhrzeit anzuzeigen.
Sobald ein neuer Zeitpunkt hinzugefügt wurde, erscheint er im Tab „Zeitplan“ des Projekts.
Zeitangaben für mehrere Artikel gleichzeitig festlegen

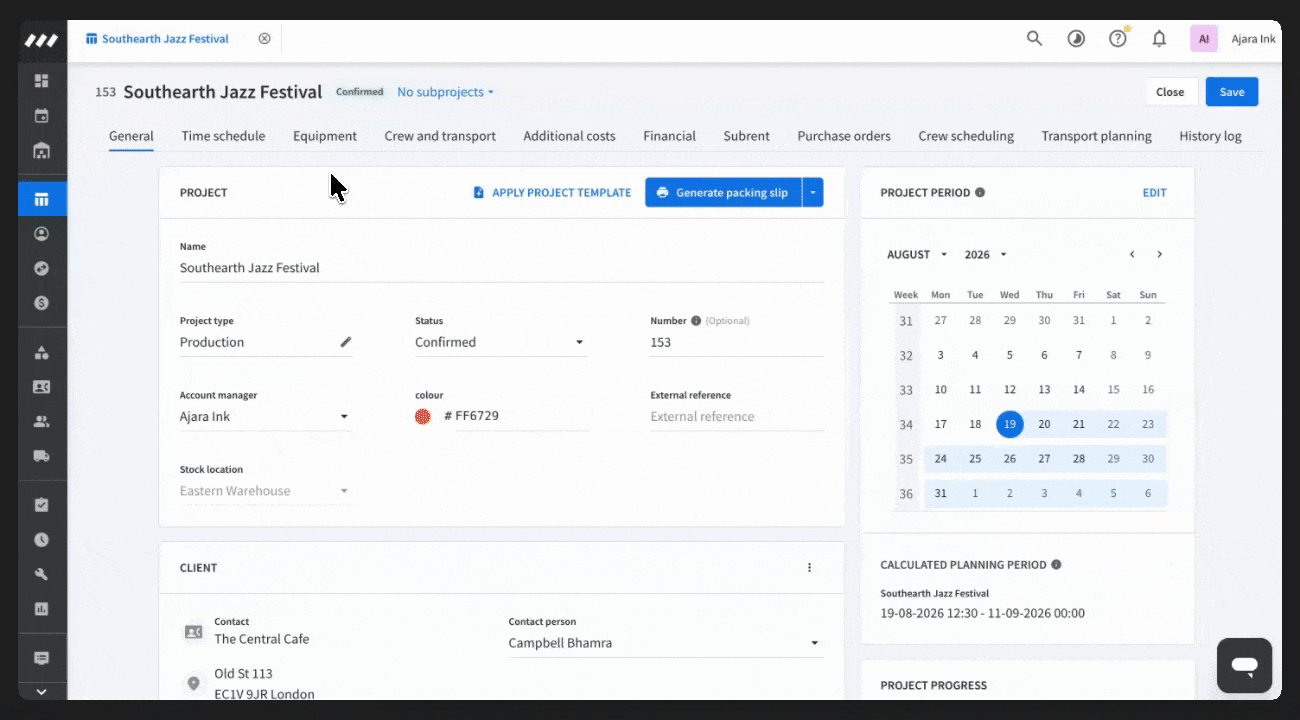

Wechsle zum Tab „Material“ im Projekt.
Wähle die Zeilen mit dem Material aus, die du anpassen möchtest.
Klicke in der blauen Leiste auf „Bearbeiten“.
Aktiviere das Kontrollkästchen neben „Planungszeitraum“, „Nutzungszeitraum“ oder beidem.
Wähle einen Zeitpunkt aus der Liste aus oder klicke auf „Neuen Zeitpunkt hinzufügen“.
Klicke auf „Speichern“.

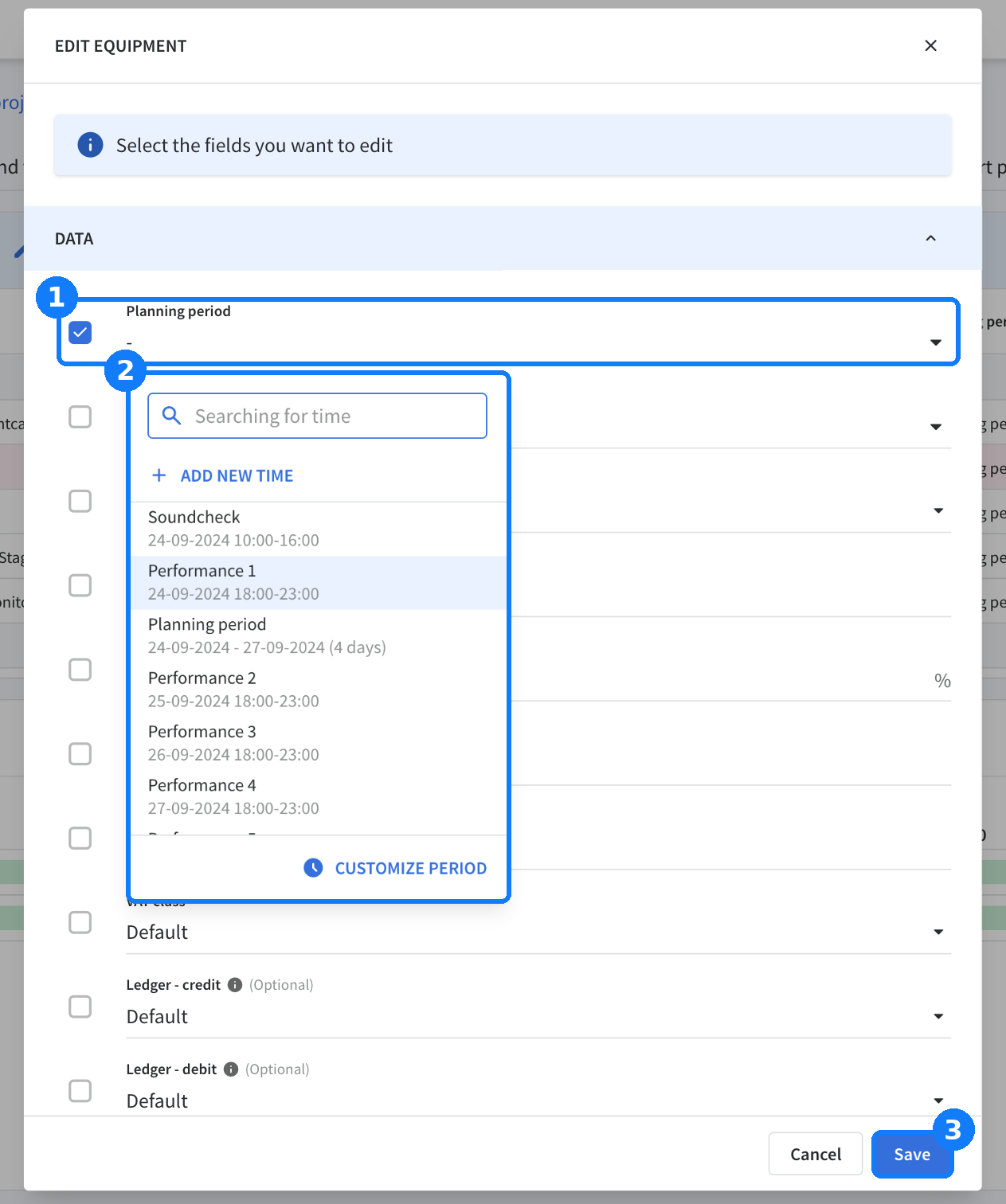

Der Screenshot zeigt (1) das Kontrollkästchen und das Feld für den „Planungszeitraum“, (2) die Liste der verfügbaren Zeitpunkte und (3) die Schaltfläche zum Speichern der Änderung.
Um der ganzen Materialgruppe auf einmal denselben Zeitraum zuzuweisen, doppelklicke auf den Namen der Gruppe und ändere dort die Zeitangaben. Das ist nützlich, wenn nur ein Artikel abweicht und der Rest der Gruppe den Standardzeitraum beibehält.
Rentman-Tipp: Füge Zeiträume, die du häufig verwendest, einer Projektvorlage hinzu. So erhält jedes Projekt, das du aus dieser Vorlage erstellst, bereits die benötigten Einträge und du kannst mit nur einem Klick eine Zeit pro Artikel festlegen.
Gut zu wissen
Kombinationen
Bei den Artikeln innerhalb einer physischen Kombination wird die Zeit der Kombination übernommen. Es ist nicht möglich, ihnen eine Zeit zuzuweisen, die von der Kombination oder den Artikeln darin abweicht. Dies ist nur bei virtuellen Kombinationen möglich.
Verkaufsprojekte
Wenn du keine Planungs- und Nutzungszeiten benötigst, kannst du anstatt eines Zeitraums auch eine Dauer festlegen. Rentman verwendet die Dauer, um den Faktor zu berechnen, der den Preis bestimmt.
Preisgestaltung
Der Gesamtpreis und der Preisfaktor werden automatisch anhand des Nutzungszeitraums jedes Artikels neu berechnet. So wird Material, das nur für einen Teil des Projekts gemietet wird, auch nur dafür in Rechnung gestellt.
Häufig gestellte Fragen
Ändern sich meine bestehenden Projekte?
Nein. Deine bestehenden Projekte, Materialgruppen, Zeiten und der Verlauf bleiben unverändert. Rentman konvertiert keine Daten. Artikel behalten ihre aktuelle Zeit bei, bis du diese anpasst.
Kann ich eine Zeit manuell eingeben?
Nein. Die Zeit eines Artikels ist immer mit einem Eintrag im Zeitplan verknüpft. Wenn die von dir benötigte Zeit noch nicht in der Liste erscheint, klicke beim Festlegen des Zeitraums auf „+ Neue Zeit hinzufügen“. Da für den Artikel diese Zeit übernommen wird, bleibt die Zeit auch dann korrekt, wenn sich das Projekt verschiebt.
Warum ist es nicht möglich, einem Artikel in einer Kombination eine eigene Zeit zuzuweisen?
Artikel, die sich innerhalb einer physischen Kombination befinden, übernehmen immer die Zeit der Kombination. Nur Artikel in virtuellen Kombinationen können unterschiedliche Zeiten haben. Weitere Details findest du in unserem Artikel zum Submodul „Kombinationen“.
Wo kann ich die Zeiträume eines Artikels sehen?
Öffne die Material-Timeline des Artikels und fahre mit der Maus über ein Projekt. Die Timeline zeigt den Planungszeitraum mit Streifen und den Nutzungszeitraum in durchgehender Farbe an. Weitere Details findest du in unserem Artikel zu der Material-Zeitleiste.
Ändert sich der Preis, wenn ich einem Artikel einen kürzeren Nutzungszeitraum zuweise?
Ja. Rentman berechnet den Preisfaktor und den Gesamtpreis anhand des Nutzungszeitraums jedes Artikels. Wenn sich durch eine neue Zeitangabe der Preisfaktor ändert, musst du diese in Rentman bestätigen, bevor der Faktor für das geplante Material neu berechnet wird.
Ist es auch möglich, eine Dauer anstelle eines Zeitraums festzulegen?
Ja, wenn du keine Planungs- und Nutzungszeiten benötigst, zum Beispiel bei einem Verkaufsprojekt, kannst du eine Dauer anstatt eines Zeitraums festlegen. Rentman verwendet diese zur Berechnung des Faktors, der den Preis bestimmt.
Wie wirken sich die Zeiten pro Artikel auf die Packlisten aus?
Die Packliste umfasst das Material, das einem Ausgabe- oder Rückgabetermin eines (Teil-)Projekts zugeordnet ist. Wenn Artikel unterschiedliche Zeiten haben, werden sie auf verschiedenen Packlisten angezeigt. Weitere Details findest du in dem Artikel zum Lager-Modul: Kachelansicht.
War dieser Beitrag hilfreich?
0 von 0 fanden dies hilfreich
We're sorry to hear that. Can you tell us what went wrong?
We're glad we could help! Is there anything you'd like to share with us?
This form is for feedback only and you won't receive a reply. Please don't include any personal information about yourself or someone else.
This form is for feedback only and you won't receive a reply. Please don't include any personal information about yourself or someone else.
Thank you! Your feedback helps us improve this article for everyone.
Thank you! Your feedback helps us improve this article for everyone.
